도시 심층 · 게시 2026-10-05 · 수정 2026-10-05
용인 반도체 도시 심층분석: 원삼·이동남사·기흥의 다른 시간표와 생활권의 조건
첫 클린룸 개장, 국가산단 부지 조성, 기흥 연구개발은 서로 다른 단계입니다. 실제 공사 사진과 거점·도로 지도를 함께 보며 전력·용수·통근·주거 수요의 연결을 분석합니다.
한 문장 결론
용인의 산업 성장은 원삼의 첫 가동, 이동·남사의 부지 조성, 기흥의 연구 확장을 다른 시간표로 읽고 전력·용수·이동·정착의 조건을 연결할 때 구체적으로 판단할 수 있습니다.
3줄 요약
- 원삼 첫 팹의6개 클린룸과 국가산단의6개 팹은 단위가 다릅니다. 첫 개장·전체 건설·양산을 구분해야 합니다.
- 국가산단 사유지99%의 절차 진전은 협의 취득43%와 재결 신청56%의 합이며 확보 완료율이 아닙니다.
- 전력·용수의 사용 시점, 교대시간에 맞는 교통, 공사 인력과 상시 가족의 정착이 지역 파급을 결정합니다.
주요 수치
- 세 거점
- 원삼·이동남사·기흥 생산·부지 조성·연구의 다른 단계
- 원삼 첫 클린룸
- 2027년2월 목표 SK하이닉스2026.02.25 발표
- 국가산단 첫 공구
- 2026년10월 추진 LH2026.09.01 · 완료 확인과 구분
사업이 생활 변화로 이어지는 조건
1. 세 거점부터 구분하기: 같은 용인에 서로 다른 산업 도시가 생긴다
용인 반도체 개발을 하나의 큰 원으로 표시하면 정작 필요한 정보를 놓칩니다. 원삼면의 SK하이닉스 중심 일반산단, 이동·남사의 삼성전자 중심 첨단시스템반도체 국가산단, 기존 기흥캠퍼스의 연구개발 확장은 위치와 사업 주체, 진행 단계가 다릅니다. 북서쪽 기존 시가지의 생활 편의와 남동쪽 신규 산업 거점의 현장 접근을 같은 조건으로 묶기도 어렵습니다.
2026년8월28일 용인시가 공개한 종합지도를 보면 세 거점 사이에 기존 도로와 생활권이 놓여 있습니다. 행정구역이 같다고 가까운 출퇴근 관계가 자동으로 형성되는 것은 아닙니다. 목적지가 원삼 첫 팹인지 이동·남사 국가산단의 어느 출입구인지, 기흥 연구 시설인지에 따라 거주지를 평가하는 기준이 바뀝니다. 주소와 실제 통근 경로를 함께 보아야 합니다.
이 글은 거액 투자 발표를 지역 전체의 같은 속도 성장으로 해석하지 않습니다. 거점별로 지금 할 수 있는 일, 다음 단계의 조건, 주변에서 먼저 나타날 수 있는 변화가 무엇인지 나눕니다. 지도 안의 조감도는 계획 설명용이며 실제 공정은 별도의 날짜가 있는 사진과 사업 발표로 판단했습니다.
| 거점 | 중심 기능 | 2026년 조사에서 구분할 단계 |
|---|---|---|
| 원삼 일반산단 | SK하이닉스 생산 거점 | 첫 팹 건축과 클린룸 준비 |
| 이동·남사 국가산단 | 삼성전자 중심 신규 생산 거점 | 보상·부지 조성 준비 |
| 기흥 | 기존 산업·연구개발 거점 | NRD-K와 후속 시설 계획 |

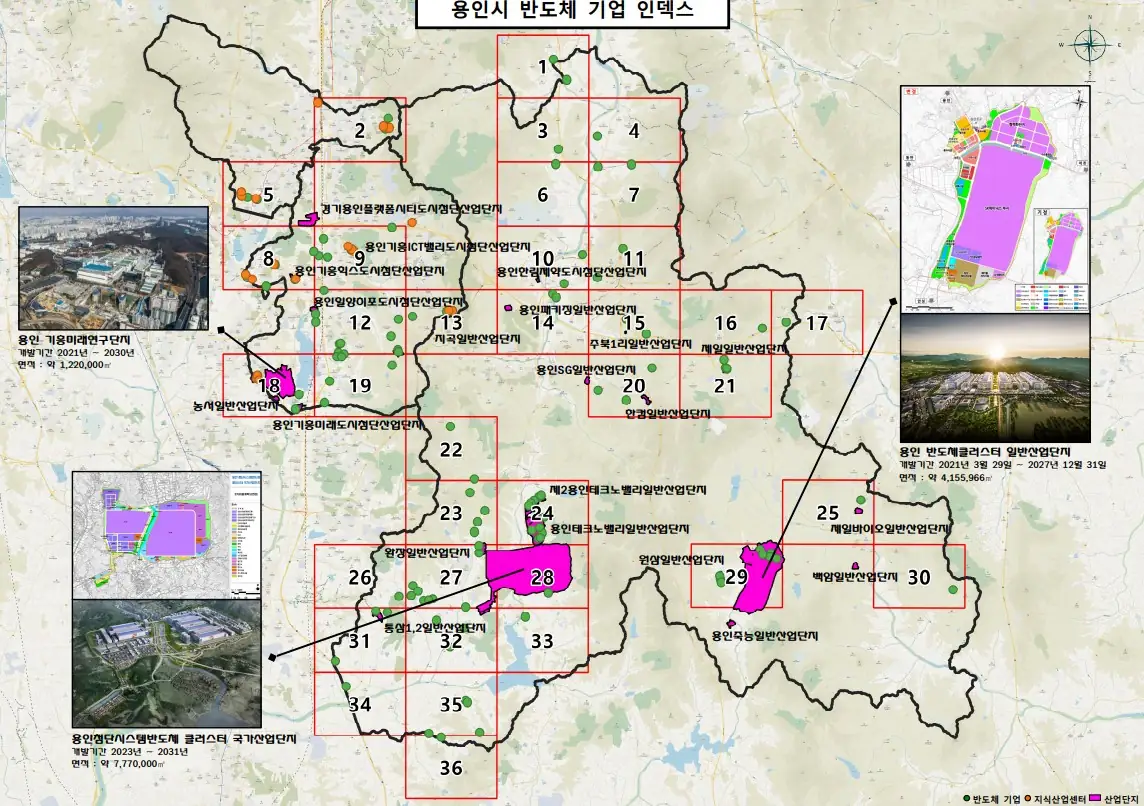

용인특례시가 2026년 8월 28일 공개한 반도체 기업·거점 종합지도. 기흥, 원삼 일반산단, 이동·남사 국가산단의 위치를 구분한다. 작은 삽입 이미지는 계획도·조감도를 포함하며 실제 공사 현황 사진이 아니다.
위치·계획도: 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · JPEG를 WebP로 변환, quality=67; 색·내용 보정 없음; 메타데이터 제거
2. 원삼 첫 팹: 2027년2월은 전체 산단 완성일이 아니다
첫 클린룸, 첫 팹 전체, 산단 전체의 시간표를 나누어야 고용과 주거 수요가 생기는 순서를 읽을 수 있습니다.
SK하이닉스는2026년2월25일 첫 팹에21조6천억원의 시설 투자를 추가한다고 발표했습니다. 기존 투자와 합친 첫 팹의 시설 투자 규모는 약31조원으로 설명했으며 장비 설치비는 포함하지 않는다고 밝혔습니다. 이 숫자는 시설 투자 계획이지 조사일까지 모두 집행된 금액이나 용인 전체의 올해 지역소득이 아닙니다. 공사, 장비, 인력과 관련 지역의 소비는 각각 다른 속도로 발생합니다.
같은 발표에서 첫 클린룸 개장 목표를2027년5월에서2월로 앞당겼고, 총6개 클린룸을2030년까지 건설하는 계획을 제시했습니다. 여기서6개는 첫 팹 안의 클린룸입니다. 이동·남사 국가산단에서 말하는6개 팹과 같은 단위가 아닙니다. 첫 클린룸을 열었다고 모든 생산 공간이 같은 날 갖춰지고 전체 산단이 완성되는 것도 아닙니다.

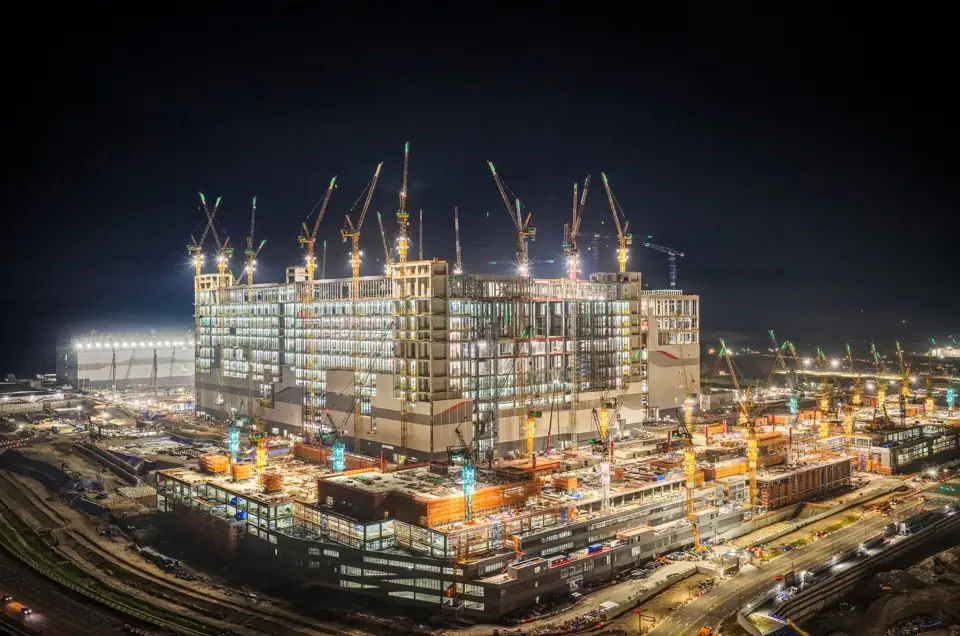

용인시가8월28일 공개한 원삼 야간 사진에는 골조와 크레인이 보입니다. 건축이 실제 진행되고 있다는 시각 자료지만 촬영일은 공개되지 않았고 공정률을 계산할 수 있는 사진도 아닙니다. 그 다음의 확인점은 설비 반입, 전력·용수 사용, 장비 검증과 실제 가동입니다. 개장 목표와 양산·가동률은 서로 구분해 관찰해야 합니다.

원삼면 용인반도체클러스터 일반산단의 실제 야간 공사 모습. 첫 팹의 골조와 크레인이 보인다. 용인특례시 2026년 8월 28일 공개, 촬영일 미공개. 10월 5일 당일 공정이나 공정률을 나타내는 사진은 아니다.
실제 사진: 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · JPEG를 WebP로 변환, quality=64; 색·내용 보정 없음; 메타데이터 제거
3. 국가산단: 10월 부지 조성과2028년 팹 착공 목표를 나누기
LH는9월1일 자료에서 이동·남사 국가산단을 약778만㎡로 설명하고, 첫 공구 부지 조성 공사를10월에 시작하도록 추진한다고 밝혔습니다. 삼성전자 팹1호기의2028년 착공 목표도 제시했습니다. 부지 조성은 땅과 도로·기반시설을 준비하는 단계이고 팹 착공은 생산 건물을 만드는 단계입니다.2028년을 곧바로 공장 영업·양산 개시 연도로 옮겨 쓸 수 없습니다.
9월30일 현장 공개를 다룬10월1일 보도에서도10월 첫 공구 착공을 목표로 설명했습니다. 조사일이10월5일이라는 이유만으로 목표가 자동 달성됐다고 처리하지 않았습니다. 벌목과 현장 정리, 문화재 조사, 지장물 철거 같은 준비 작업은 본공사를 돕지만 그 자체가 모든 구역의 조성 공사 시작을 뜻하지 않습니다. 공구별 착공 통지와 공사 범위를 확인할 필요가 있습니다.
용인시 사업 현황 페이지의 장기 계획과 LH의 최근 조기 추진 발표는 관측 시점과 범위가 다릅니다. 일부 필지를 먼저 사용할 수 있도록 하는 일정이 전체 산단 준공보다 앞설 수 있습니다. 계획이 빨라졌다는 표현을 읽을 때 어떤 공구와 시설이 앞당겨졌는지를 확인해야 합니다. 서로 다른 단계의 연도를 대조해 사업 전체가 모두 같은 폭으로 단축됐다고 계산하면 안 됩니다.
| 발표된 단계 | 최근 자료의 표현 | 확인할 후속 증거 |
|---|---|---|
| 첫 공구 부지 조성 | 2026년10월 착공 추진 | 실제 착공·공사 구역 |
| 삼성전자 팹1호기 | 2028년 착공 목표 | 설계·허가·건축 착공 |
| 운영 | 착공과 별도 단계 | 설비 검증·실제 가동 |

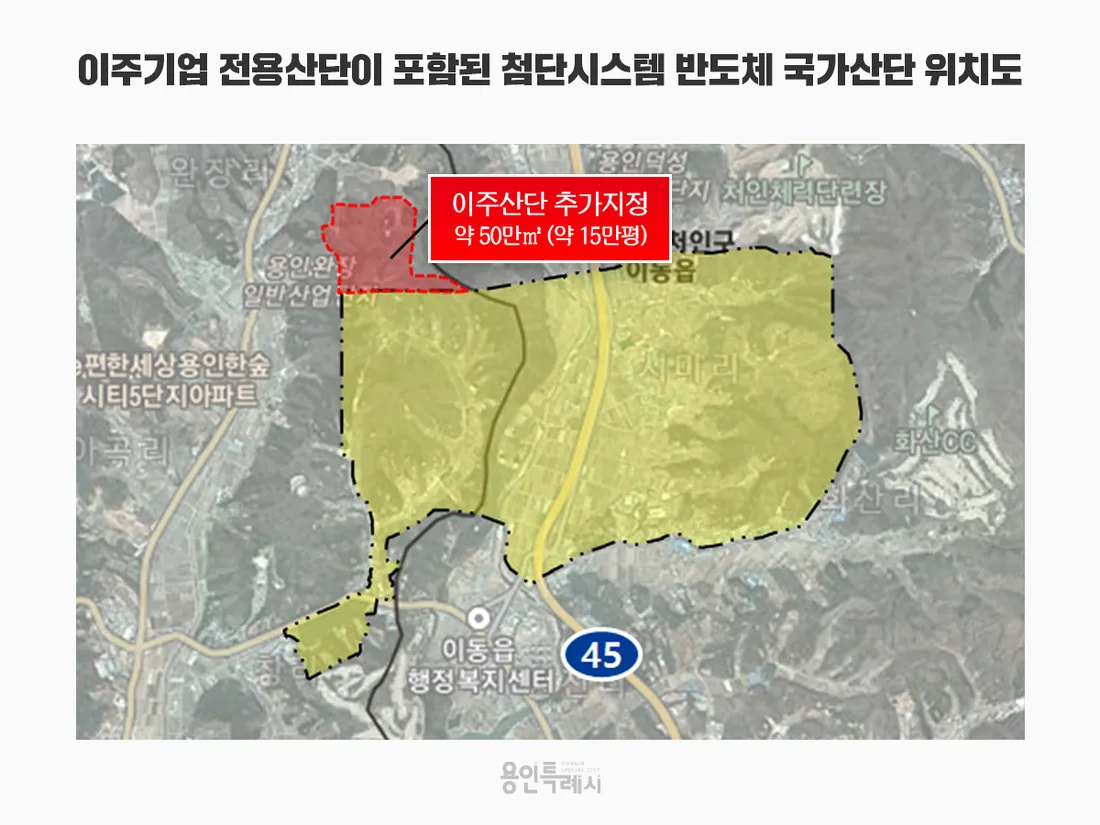

이동·남사 첨단시스템반도체 국가산단과 이주 기업 전용 용지의 위치도. 용인특례시 2024년 12월 27일 발표 자료로, 위성 배경 위에 계획 경계를 표시했다. 국도45호선과 서쪽 한숲시티 생활권의 위치를 함께 읽을 수 있다.
위치·계획도: 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · 1200×900에서 1100×825로 축소 (Lanczos); JPEG를 WebP로 변환, quality=80; 색·내용 보정 없음; 메타데이터 제거
4. 보상99%의 분모: 취득과 재결 신청은 같은 절차가 아니다
LH9월 자료의 사유지 면적99%라는 표현을 자세히 읽으면 협의 취득43%와 수용재결 신청56%를 합한 절차 진전입니다.99%를 모두 소유권 이전·보상 지급·명도 완료가 된 면적으로 읽어서는 안 됩니다. 신청 뒤에도 심리와 결정, 지급·공탁, 현장 인도 등 사업별 절차가 남을 수 있습니다. 본문은 수치의 기준을 사유지 면적으로 명시했습니다.
대규모 산단에서는 어느 부분을 확보했는지도 중요합니다. 전체 비율이 높아도 첫 팹과 진입로, 관로가 필요한 위치에 미완료 구역이 남으면 선행 공사에 영향을 줄 수 있습니다. 반대로 특정 공구를 먼저 확보했다면 전체 보상이 진행 중이어도 부분 공사를 시작할 수 있습니다. 따라서 단일 보상률보다 공구별 사용 가능 범위가 공사 일정에 직접적인 정보입니다.
주민과 기존 기업에는 보상과 생활·사업 재정착이 연결됩니다. 이주할 집이나 대체 사업장, 기존 고객과 직원의 접근, 이전 중 영업 공백을 함께 검토해야 합니다. 보상 절차가 빨라지는 일이 모두에게 같은 편익을 주는 것은 아닙니다. 개인의 보상액·권리 판단은 이 글의 범위 밖이며 실제 공고와 담당기관 안내를 확인해야 합니다.
5. 이동·남사 사진을 읽는 법: 최신 게시물 속 과거 풍경
첨부한 이동·남사 전경은2026년8월 게시물에 있지만2023년7월 공개된 파일과 동일한 사진입니다. 중앙의 국도45호선과 주변 지형의 관계를 설명하는 자료로 사용했습니다. 최근에 다시 게시됐다는 이유로2026년 보상이나 철거가 끝난 모습을 담았다고 해석하지 않았습니다. 공개일과 촬영일이 다른 대표적인 사례입니다.
이 사진에서 얻을 수 있는 정보는 기존 도로를 중심으로 넓은 지역의 이용이 바뀐다는 공간적 구조입니다. 산단의 안과 밖을 연결하는 진입로, 이주 기업의 자리, 기존 주거지와 공사 경계의 관계를 먼저 보게 합니다. 얻을 수 없는 정보는 최신 토지 확보 범위, 특정 필지의 철거 여부, 공정률입니다. 이런 정보는 최근 공고와 현장 확인으로 보완해야 합니다.
최근 현장 공개 보도는 원문의 날짜와 설명을 함께 참고자료에 남겼습니다. 앞으로 전후 비교를 하려면 같은 방향·범위에서 촬영하고 촬영 날짜를 기록하는 것이 좋습니다. 드넓은 부지의 한 장면을 전체 현황으로 일반화하지 않는 것도 필요합니다. 사진은 공사 과정을 이해하게 하지만 행정 절차와 사업 범위를 대신하지 않습니다.

이동·남사 국가산단 예정지와 중앙의 국도45호선을 담은 역사 사진. 2023년 7월 21일 공개한 파일을 2026년 8월 13일 다시 게시했다. 촬영일 미공개. 기존 지형·도로의 위치 맥락을 보여주며 2026년 보상·착공 진행을 보여주는 사진은 아니다.
실제 사진: 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · 1920×1080에서 1000×562로 축소 (Lanczos); JPEG를 WebP로 변환, quality=62; 색·내용 보정 없음; 메타데이터 제거
6. 기흥: 새 땅의 개발보다 기존 연구·주거 공간의 확장
기흥은 기존 산업 기반과 생활권이 이미 존재한다는 점에서 두 신규 산단과 다릅니다. 삼성전자는2024년11월 NRD-K 설비 반입식을 공개하고 약10만9천㎡ 연구개발단지를 설명했습니다. 연구 시설의 역할은 신규 양산 거점과 같지 않습니다. 연구 인력과 협력사의 교류, 기존 캠퍼스의 기능 변화가 주변 수요에 영향을 주는 경로를 따로 보아야 합니다.
9월11일 머니투데이방송은 미래연구동과 후속 시설 배치의 재검토를 보도하고 회사가 여러 가능성을 검토 중이라는 설명을 전했습니다.2024년 설비 반입이 확인된 시설과 미래에 추가로 구상하는 시설을 한꺼번에 확정 완공 또는 취소로 처리하지 않았습니다. 후속 시설이 어디에 어떤 규모로 배치되는지는 최종 결정과 실제 공사를 확인할 문제입니다.
2023년에 공개된 기흥 전경에는 산업 시설과 기존 아파트가 함께 보입니다. 주변에서 먼저 나타날 문제는 새 도시의 첫 상점보다 기존 도로의 출퇴근 혼잡, 연구 인력의 주거 선택, 공사 차량과 일상 이동의 공존일 수 있습니다. 과거 사진은 이 공간적 맥락을 설명하며2026년 NRD-K의 최신 공정이나 모든 설비의 운영 상태를 증명하지 않습니다.

삼성전자 기흥캠퍼스와 주변의 기존 아파트 생활권을 담은 실제 전경. 2023년 9월 8일 공개, 촬영일 미공개. 기흥의 산업·주거 공간 맥락을 위한 역사 사진이며 미래연구단지의 2026년 공정이나 최신 운영 상태를 뜻하지 않는다.
실제 사진: 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · 1926×1080에서 1000×561로 축소 (Lanczos); JPEG를 WebP로 변환, quality=61; 색·내용 보정 없음; 메타데이터 제거
7. 전력·용수: 팹 건물보다 먼저 맞아야 하는 시간표
반도체 생산은 건축물만 완성해서 시작할 수 없습니다. 전력과 용수의 공급 용량·안정성, 관련 시설과 관로의 연결, 검증 시점이 장비 설치와 맞아야 합니다. 용인시는8월28일 정부에 조기 인프라 지원과 협의체 구성을 요청했습니다. 지원 건의가 나왔다는 사실과 모든 공급 시설의 완공·사용이 확인됐다는 사실은 구분해야 합니다.
한 공장의 첫 가동에 필요한 공급과 장기적으로 여러 팹이 요구하는 공급은 범위가 다를 수 있습니다. 초기 공급 방안이 있다는 이유로 장기 확장 전체의 조건이 해결됐다고 볼 수 없습니다. 반대로 장기 설비가 아직 계획 단계라는 이유만으로 첫 시설의 모든 준비가 멈췄다고 단정할 수도 없습니다. 팹별 필요 시점과 공급 시설의 공구·사용 가능 시점을 대조하는 것이 핵심입니다.
전력·물 인프라는 다른 지역과도 연결됩니다. 공급 노선의 협의, 환경 검토, 공사와 유지관리, 지역 수용성의 문제가 있을 수 있습니다. 일정 문제를 단순히 행정의 속도 문제로만 보면 운영 안정성을 놓칩니다. 도시가 확인할 지표는 발표한 총 공급량뿐 아니라 실제 연결·사용 검사와 장기 확장의 실행 계획입니다.
8. 도로: 이미 열린 보개원삼로와 아직 남은 광역 연결
경기도 교통정보센터의5월21일 자료는 보개원삼로 개통을 알렸습니다. 국도17호선 가재월교차로와 원삼 일반산단을 연결하는 진입도로의 실제 개통은 확인된 변화입니다.8월 발표에서 용인시는 국지도57호선 원삼~마평 구간12.3km의8월26일 예비타당성조사 통과도 설명했습니다. 이 둘은 운영과 후속 추진이라는 서로 다른 단계입니다.
도로 지도에 표시된 선마다 같은 상태를 부여하면 통근 가능성을 과장하기 쉽습니다. 열린 진입로가 광역 출퇴근의 모든 병목을 해결하는 것은 아닙니다. 산단 출입구가 어디인지, 간선도로에 진입한 뒤 어느 교차로에서 흐름이 막히는지, 화물차와 근로자의 출퇴근 시간이 겹치는지를 확인해야 합니다. 지도상 연결은 필요조건이고 실제 시간대별 이동은 별도의 검증입니다.
주거 판단에는 평일 출근과 교대근무를 나누어야 합니다. 자가용 경로가 있어도 버스가 교대시간에 맞지 않으면 선택지가 줄어듭니다. 기업 통근버스는 정류장과 운행 시간이 확인된 뒤 평가할 수 있습니다. 특정 생활권에서 몇 분이면 도착한다는 숫자는 목적지·시간대·실측 근거가 없으면 제시하지 않았습니다.

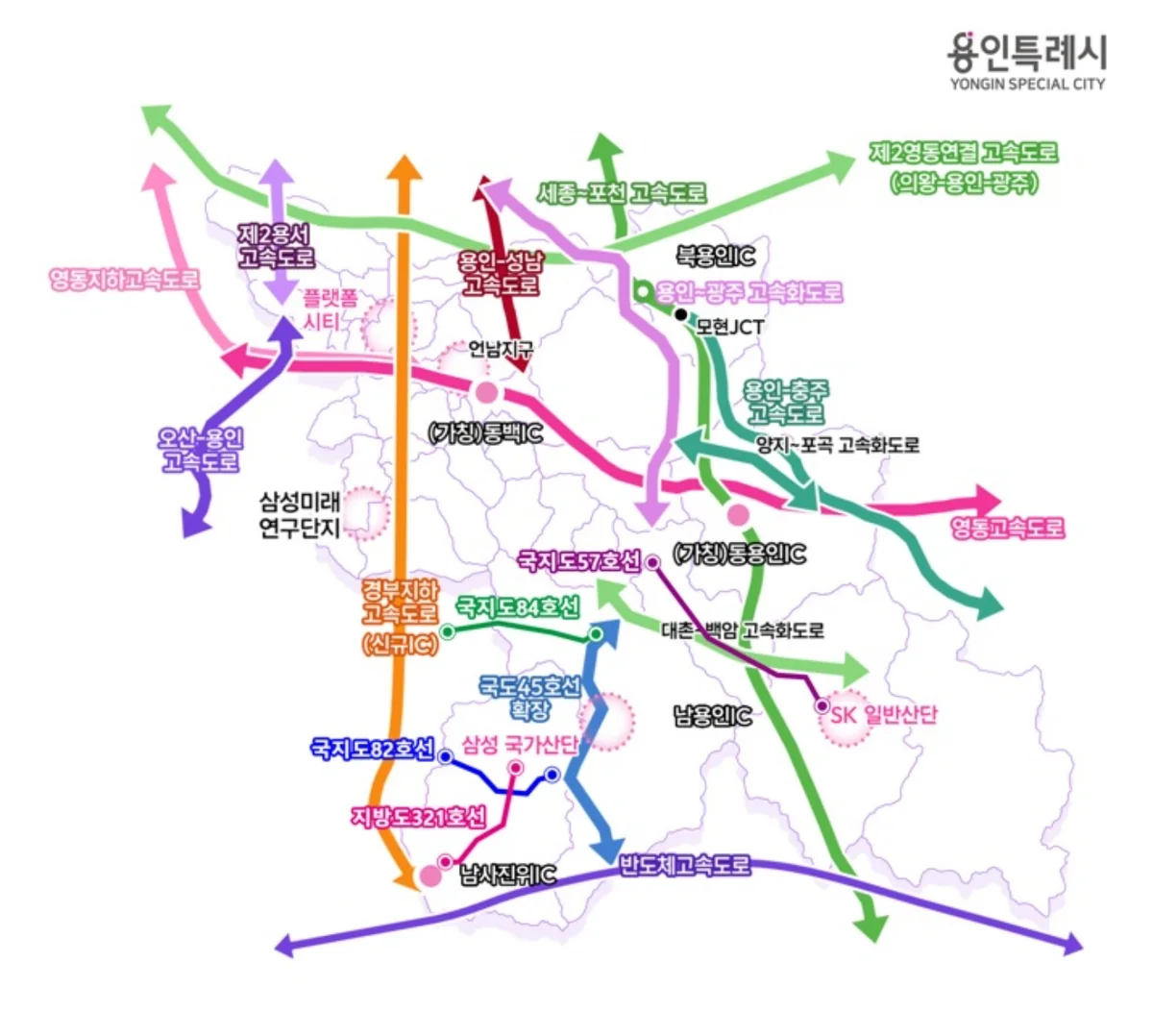

용인특례시의 주요 도로망 구축 계획도. 2026년 8월 28일 공개한 도로·철도 합본 중 상단 도로 계획만 잘랐다. 원삼 일반산단, 이동·남사 국가산단과 주변 간선도로의 연결 구상이며 모든 노선의 개통을 뜻하지 않는다.
위치·계획도: 자료: 용인특례시, 공공누리 제1유형(출처표시). 원본 상단 도로 지도 잘라내기·크기 조정·WebP 변환. · 자료 출처 · 공공누리 제1유형: 출처표시 · 합본 원본에서 상단 도로 지도 패널만 crop [0,0,1550,1392]; 노선·주석 수정 없음; 1550×1392에서 1200×1078로 축소 (Lanczos); JPEG를 WebP로 변환, quality=84; 색·내용 보정 없음; 메타데이터 제거
9. 철도와 고속도로 구상: 제안·검토·공사·운영의 차이
용인시가 제시하는 철도와 광역도로 구상은 장기적인 도시 연결 방향을 보여줍니다. 경강선 연장, 중부권 광역급행철도 같은 건의와 논의는 이미 운행하는 대중교통과 같은 정보가 아닙니다. 계획 반영, 타당성 검토, 재원·사업 방식, 실시설계와 실제 공사가 순차적으로 필요합니다. 거주를 시작할 시점에 이용 가능한지 별도로 보아야 합니다.
새 산업 일자리의 첫 출근이 광역철도 완성보다 앞설 수 있습니다. 이 기간에 버스·통근버스·도로가 실제 이동을 담당할 수 있다는 점이 중요합니다. 미래 철도 노선이 지나갈 가능성을 현재의 역세권 조건으로 환산하면 초기 생활의 불편이 빠집니다. 기존 기흥의 철도 접근과 신규 산단 현장 접근도 동일하지 않습니다.
장기 계획의 가치는 최종 노선과 환승 구조가 구체화될수록 판단하기 쉬워집니다. 산단까지 한 번 더 갈아타야 하는지, 역에서 출입구까지 어떤 교통이 연결되는지가 남습니다. 개통 목표가 바뀌면 그 전까지 필요한 임시 교통의 기간도 바뀝니다. 계획도와 개통된 시설을 따로 기록하는 이유입니다.
10. 어디에 살 것인가: 현장 가까움과 가족의 기존 생활권
산단과 가까운 주거지가 모든 근로자 가족에게 최선은 아닙니다. 배우자의 직장, 자녀 학교와 돌봄, 의료와 장보기, 임대 물량과 주택 상태를 함께 고르게 됩니다. 원삼·이동남사·기흥 각각의 출근지가 정해진 뒤 기존 용인 시가지와 인접 생활권을 비교해야 합니다. 한 거점에 편한 집이 다른 거점에도 같은 통근 조건을 갖는다고 볼 수 없습니다.
첨부한 동탄호수공원 사진은 화성시 동탄2신도시의2022년 기록입니다. 기존 생활권의 공원과 주거 환경을 설명하기 위한 비교 자료입니다. 동탄이 신규 산단 부지라는 뜻이나 일정한 출퇴근 시간을 보장하는 사진이 아닙니다. 기존 편의를 선택하는 가구는 출근 경로의 실제 혼잡과 가정의 다른 이동을 동시에 비교해야 합니다.
초기에는 임시 숙소나 소형 임대 수요가 먼저 늘어도 가족의 전입은 늦게 나타날 수 있습니다. 통근버스가 넓은 지역을 연결한다면 일자리 증가의 일부가 외부 통근으로 흡수됩니다. 지역 주택 수요는 새 일자리 수와 일대일 대응하지 않습니다. 입주 시점별 공급, 전월세 체류, 학교 전입과 실제 근로자의 거주를 함께 관찰하는 편이 좋습니다.

기존 생활권인 동탄2신도시의 호수공원. Masterhatch가 2022년 6월 30일 촬영한 실제 사진이다. 주거지의 공원·보행 환경을 설명하는 참고 사진이며 반도체 산단 공사, 출퇴근 시간 또는 2026년 현황의 증거는 아니다.
실제 사진: Masterhatch / Wikimedia Commons, CC BY-SA 4.0. 크기 조정·WebP 변환. 변환 이미지도 CC BY-SA 4.0. · 자료 출처 · CC BY-SA 4.0 · 4582×3437에서 1000×750로 축소 (Lanczos); JPEG를 WebP로 변환, quality=60; 색·내용 보정 없음; 메타데이터 제거
11. 공사 인력과 상시 고용: 수요의 종류와 지속 시간이 다르다
부지 조성·건축·장비 설치 단계의 일자리와 운영 단계의 일자리는 직종과 체류 방식이 다릅니다. 공사 인력은 공정의 절정에 맞춰 모였다가 다른 현장으로 이동할 수 있습니다. 식당·숙소·운송에는 빠르게 수요가 나타날 수 있지만 이를 장기 가족 가구의 증가로 그대로 옮겨 계산하면 위험합니다. 특정 기간의 매출이 정상 운영기의 매출이 되는 것도 아닙니다.
협력사도 한 가지 집단이 아닙니다. 장비 설치와 유지보수, 소재·부품, 물류, 연구 협력은 근접해야 하는 빈도와 부지 조건이 다릅니다. 기업이 용인에 사무실이나 공장을 두는 경우와 외부에서 오가는 경우를 구분해야 합니다. 투자 총액을 지역 점포 매출이나 주택 수요로 단순 비례시키는 방법은 이 구조를 반영하지 못합니다.
정착을 판단할 자료는 실제 채용·근무 시작, 협력기업의 계약과 입주, 근로자의 거주·통근 경로입니다. 공장과 도시가 함께 성장하려면 일상 서비스를 지속적으로 이용하는 사람이 늘어야 합니다. 공사 단계의 활기와 이후 유지되는 수요를 분리해 보아야 공실이나 과잉 공급의 원인을 판단하기 쉬워집니다.
12. 학교·의료·이주: 공장 밖의 도시 인프라
산업단지가 가동될 때 도시는 근로자의 하루와 가족의 생활을 받아야 합니다. 통학과 돌봄, 응급 의료, 야간 이동, 생활 편의가 고용의 정착을 좌우할 수 있습니다. 큰 공장이 있다는 사실만으로 주변의 모든 서비스가 동시에 준비되는 것은 아닙니다. 기존 생활권으로 수요가 몰리면 그 지역의 시설과 도로에도 부담이 생길 수 있습니다.
학교 문제는 장래 인구 전망과 실제 입주를 함께 봐야 합니다. 계획상 학교용지가 있다는 것과 학생이 다닐 학교가 문을 연다는 것은 다른 단계입니다. 초기 전입이 특정 지역에 집중되면 기존 학교의 수용과 통학 동선이 먼저 중요해집니다. 현장에 가까운 주택을 고를 때 자녀의 이동과 공사 차량의 이동이 겹치는지도 확인해야 합니다.
기존 주민과 사업자의 이전도 도시 성장의 일부입니다. 이전 대상의 생활·사업 기반이 끊기지 않도록 대체 장소와 이동을 연결해야 합니다. 산단 바깥의 문제를 부수적인 비용으로 취급하면 공장 주변은 커져도 정착이 어려운 도시가 될 수 있습니다. 이 글은 특정 시설의 개원·개교를 확인 없이 미래 확정 일정으로 제시하지 않았습니다.
13. 환경과 운영 책임: 우려를 측정 가능한 질문으로 바꾸기
대규모 개발에서 주민이 물을 수 있는 질문은 공사 먼지·소음, 차량 흐름, 물 이용과 배출, 전력 시설의 위치와 운영입니다. 우려가 있다는 사실을 오염이 입증됐다는 사실로 바꾸지 않았습니다. 반대로 설비가 계획돼 있다는 이유만으로 영향 관리가 이미 충분하다고 판단하지도 않았습니다. 평가와 허가, 실제 운영 감시가 서로 다른 역할을 맡습니다.
공사 단계에는 차량 이동 경로와 시간, 현장 경계의 보행 안전, 민원 접수와 처리 공개가 중요합니다. 운영 단계에는 허가 기준과 실제 관측 결과, 이상 상황의 대응과 주민 안내가 필요합니다. 사진 한 장으로 배출이나 오염 수준을 판단할 수 없습니다. 관측 지점·기간·기준이 있는 자료로 문제를 확인해야 합니다.
여러 팹이 순차적으로 늘어나면 누적 영향과 공급 안정성을 함께 검토해야 합니다. 첫 단계에서 문제없다는 설명이 모든 장기 확장에 자동 적용되지는 않습니다. 주민이 확인할 수 있는 자료를 단계별로 공개할수록 도시와 산업의 관계가 구체화됩니다. 성장과 생활의 안정성을 함께 보는 데 필요한 질문입니다.
14. 청사진과 점검 순서: 투자 발표를 도시의 정착으로 이어가기
용인의 청사진은 생산·연구·협력기업이 서로 연결되고, 근로자가 지역에서 생활하며 안정적으로 이동하는 도시입니다. 이를 확인하려면 원삼의 첫 클린룸, 이동·남사의 첫 공구, 기흥의 기존 연구 시설과 후속 계획을 별개의 시간표로 기록해야 합니다. 한 거점의 진척이 다른 거점의 미완료 조건을 대신 해결하지 않습니다.
먼저 볼 것은 실제 공사와 설비의 다음 단계입니다. 그 뒤 전력·용수·도로의 사용 가능 시점, 교대근무에 맞는 교통, 기업과 사람의 입주를 연결합니다. 주거시장에서는 공사 인력의 단기 수요와 상시 근로자 가족의 정착, 신규 공급과 기존 생활권의 수용을 분리합니다. 금리와 산업 경기, 사업 주체의 투자 조정도 사업 외부의 변수로 남습니다.
지역 전체의 가격 상승을 보장하는 결론보다 어떤 조건이 먼저 충족되고 무엇이 늦는지를 확인하는 것이 유용합니다. 아래 표는 공정·운영·생활의 증거를 구분한 점검표입니다. 공사 사진은 날짜를 유지하며 업데이트하고, 목표 연도를 실제 완료로 바꾸는 순간에는 완료를 뒷받침하는 자료도 함께 교체해야 합니다.
| 관찰 항목 | 긍정적 진전 | 주의해서 볼 변화 |
|---|---|---|
| 생산·연구 | 설비 검증·실제 사용 | 후속 투자·배치 조정 |
| 기반시설 | 팹별 필요 시점에 공급 | 장기 확장과의 시간 차 |
| 교통 | 교대시간에 이용 가능 | 출입구·교차로의 병목 |
| 정착 | 가족 전입·기업 입주 | 단기 수요 이후 공실 |
| 생활·환경 | 서비스와 관측 자료 공개 | 시설·관리의 지연 |
이 해석을 바꿀 수 있는 신호
계획이 현실로 바뀌는 신호
원삼 첫 클린룸의 설비 반입·검증과 후속 가동, 국가산단 첫 공구의 실제 착공, 연결 도로·전력·용수의 사용 가능한 시점이 각각 확인되는지 보아야 합니다.
기대와 진행을 구분할 신호
투자 발표 총액을 현재 지출액으로, 보상 절차의 진전을 확보 완료로, 공사 인력을 영구 정착 가구로 바꾸어 해석하면 생활권의 수요를 과대평가하기 쉽습니다.
실수요자 체크리스트
용인 산업·주거·통근을 살펴보는 독자
- 근무할 거점과 실제 출입구를 특정했는가?
- 클린룸 개장·팹 착공·양산을 구분했는가?
- 교대시간에 사용할 버스와 도로가 확인됐는가?
- 가족의 학교·돌봄·배우자 통근을 함께 보았는가?
- 공사 인력의 단기 수요와 장기 정착을 나눴는가?
- 사진 촬영일과 사업 목표의 관측 날짜를 확인했는가?
분석 방법과 한계
- 2026년10월5일까지 확인한 공개 자료의 편집부 조사본입니다. 최신 발표일과 공정·보상·사진의 관측 시점을 각각 표시했습니다. 목표 일정이 지난 경우 실제 완료를 확인할 자료가 없으면 완료로 바꾸지 않았습니다.
- 행정 승인, 보상, 설계, 부지 조성, 건축, 시운전, 영업·입주를 별도 단계로 대조했습니다. 사업 주체의 전망과 언론 보도에는 발표 주체와 날짜를 남겼습니다.
- 통근·주거·상권·고용의 파급은 확인된 위치와 사업 구조를 바탕으로 한 조건부 분석입니다. 특정 주택의 적정 가격·상승률 예측, 검색량·주민 여론의 대표성 조사, 현장 소음·교통량 측정은 수행하지 않았습니다.
- 실제 사진·지도는 원문과 재사용 조건을 확인해 첨부했습니다. 촬영일 미상은 공개일로 표시하고, 과거 사진·계획도와 현재 현장 모습을 구분했습니다. 허락이 확인되지 않은 최신 사진은 출처 원문에서 확인하도록 참고자료에 연결했습니다.
2026년10월5일 공개 자료 검토 · 사업별 단계와 사진의 날짜를 구분한 심층 리포트
참고 자료 · 17개 · 펼치기/접기
공식 자료 · 용인특례시 · 2026-07-02
원삼·이동남사·기흥의 세 반도체 거점 추진 현황
서로 다른 사업과 당시 추진 과제. 국가산단 일정은 이후9월LH발표를 우선 검토.
공식 자료 · 용인특례시 · 2026-08-28
반도체 산단 전력·용수·도로·철도 조기 지원 건의
민관공 협의체와 조기 인프라 지원 건의, 원삼~마평57호선8월26일 예타통과 설명. 건의한 철도·고속도로 모두 착공한 것으로 해석하지 않음.
사업 주체 자료 · SK하이닉스 · 2026-02-25
용인 첫 팹 시설 투자와 첫 클린룸 조기 개장 계획
21.6조원 추가 시설 투자, 기존 투자 포함 첫 팹 약31조원. 첫 클린룸2027년2월 목표, 총6개 클린룸2030년까지 건설 계획. 전체 산단 완성·즉시 양산과 구분.
공식 자료 · 한국토지주택공사 · 2026-09-01
용인 반도체 국가산단 10월 1공구 부지 조성 착공 추진
첨부PDF1~2쪽 직접 검토. 10월1공구 부지조성·2028년 팹1호기 착공 목표. 사유지 면적99% 절차 진전은43%협의취득+56%수용재결 신청의 합.
공식 자료 · 용인특례시 · 2026-10-05 열람
첨단시스템반도체 국가산단 사업 현황
이동·남사 국가산단 위치와6개팹 계획, 2024년12월 산단 승인, 보상·부지조성 절차. 웹페이지 장기 계획과 이후LH발표 구분.
현장·언론 보도 · 아시아투데이 · 김다빈 · 2026-10-01
9월30일 용인 국가산단 현장 공개 르포
9월30일 현장 공개 보도에서도10월1공구 착공을 목표로 제시. 사전 벌목·현장 정리와 팹 본공사 구분.
현장·언론 보도 · 뉴스토마토 · 이수정 · 2026-09-29
원삼 공사 현장 취재와 현장 사진 원문
최근 원삼 공사 모습을 원문에서 확인하는 링크. 사진 재사용 허락과 촬영일은 별도 확인되지 않아 재게시하지 않음.
사업 주체 자료 · 삼성전자 · 2024-11-18
기흥 NRD-K 설비 반입식과 연구개발단지 계획
109,000㎡의 연구개발단지와 설비 반입 기록. 후속 연구동·팹 모두 완성된 것으로 해석하지 않음.
현장·언론 보도 · 머니투데이방송 · 이유나 · 2026-09-11
기흥 미래연구단지 배치 재검토 보도
미래연구동·NRD-K후속 시설 재검토 및 회사의 미확정 설명을 보도. 후속 시설 확정 착공 주장에 사용하지 않음.
공식 자료 · 경기도 교통정보센터 · 2026-05-21
용인 반도체클러스터 진입도로 보개원삼로 개통
국도17호선 가재월교차로와 일반산단을 연결하는 실제 개통 도로. 다른 광역도로·철도 계획과 구분.
위치·계획도 · 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 2026-08-28T08:16:29+09:00
기흥 · 원삼 일반산단 · 이동·남사 국가산단 · 기업 분포
용인특례시가 2026년 8월 28일 공개한 반도체 기업·거점 종합지도. 기흥, 원삼 일반산단, 이동·남사 국가산단의 위치를 구분한다. 작은 삽입 이미지는 계획도·조감도를 포함하며 실제 공사 현황 사진이 아니다. 이용조건: 공공누리 제1유형: 출처표시. JPEG를 WebP로 변환, quality=67; 색·내용 보정 없음; 메타데이터 제거
실제 사진 · 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 2026-08-28T08:16:29+09:00
SK하이닉스 · 원삼 일반산단 · 첫 팹 건설
원삼면 용인반도체클러스터 일반산단의 실제 야간 공사 모습. 첫 팹의 골조와 크레인이 보인다. 용인특례시 2026년 8월 28일 공개, 촬영일 미공개. 10월 5일 당일 공정이나 공정률을 나타내는 사진은 아니다. 이용조건: 공공누리 제1유형: 출처표시. JPEG를 WebP로 변환, quality=64; 색·내용 보정 없음; 메타데이터 제거
위치·계획도 · 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 2024-12-27T13:46:13+09:00
이동·남사 국가산단 · 이주 기업 용지 · 국도45호선 · 한숲시티
이동·남사 첨단시스템반도체 국가산단과 이주 기업 전용 용지의 위치도. 용인특례시 2024년 12월 27일 발표 자료로, 위성 배경 위에 계획 경계를 표시했다. 국도45호선과 서쪽 한숲시티 생활권의 위치를 함께 읽을 수 있다. 이용조건: 공공누리 제1유형: 출처표시. 1200×900에서 1100×825로 축소 (Lanczos); JPEG를 WebP로 변환, quality=80; 색·내용 보정 없음; 메타데이터 제거
실제 사진 · 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 2026-08-13T07:59:53+09:00
삼성전자 국가산단 · 이동·남사 · 국도45호선
이동·남사 국가산단 예정지와 중앙의 국도45호선을 담은 역사 사진. 2023년 7월 21일 공개한 파일을 2026년 8월 13일 다시 게시했다. 촬영일 미공개. 기존 지형·도로의 위치 맥락을 보여주며 2026년 보상·착공 진행을 보여주는 사진은 아니다. 이용조건: 공공누리 제1유형: 출처표시. 1920×1080에서 1000×562로 축소 (Lanczos); JPEG를 WebP로 변환, quality=62; 색·내용 보정 없음; 메타데이터 제거
실제 사진 · 사진·자료: 용인특례시, 공공누리 제1유형(출처표시). 크기 조정·WebP 변환. · 2023-09-08T07:37:56+09:00
삼성전자 기흥캠퍼스 · 미래연구단지 주변 · 기존 아파트 생활권
삼성전자 기흥캠퍼스와 주변의 기존 아파트 생활권을 담은 실제 전경. 2023년 9월 8일 공개, 촬영일 미공개. 기흥의 산업·주거 공간 맥락을 위한 역사 사진이며 미래연구단지의 2026년 공정이나 최신 운영 상태를 뜻하지 않는다. 이용조건: 공공누리 제1유형: 출처표시. 1926×1080에서 1000×561로 축소 (Lanczos); JPEG를 WebP로 변환, quality=61; 색·내용 보정 없음; 메타데이터 제거
위치·계획도 · 자료: 용인특례시, 공공누리 제1유형(출처표시). 원본 상단 도로 지도 잘라내기·크기 조정·WebP 변환. · 2026-08-28T08:16:29+09:00
연결 도로 · 원삼 일반산단 · 이동·남사 국가산단
용인특례시의 주요 도로망 구축 계획도. 2026년 8월 28일 공개한 도로·철도 합본 중 상단 도로 계획만 잘랐다. 원삼 일반산단, 이동·남사 국가산단과 주변 간선도로의 연결 구상이며 모든 노선의 개통을 뜻하지 않는다. 이용조건: 공공누리 제1유형: 출처표시. 합본 원본에서 상단 도로 지도 패널만 crop [0,0,1550,1392]; 노선·주석 수정 없음; 1550×1392에서 1200×1078로 축소 (Lanczos); JPEG를 WebP로 변환, quality=84; 색·내용 보정 없음; 메타데이터 제거
실제 사진 · Masterhatch / Wikimedia Commons, CC BY-SA 4.0. 크기 조정·WebP 변환. 변환 이미지도 CC BY-SA 4.0. · 2022-06-30T15:45:33
동탄2신도시 · 동탄호수공원 · 기존 생활권
기존 생활권인 동탄2신도시의 호수공원. Masterhatch가 2022년 6월 30일 촬영한 실제 사진이다. 주거지의 공원·보행 환경을 설명하는 참고 사진이며 반도체 산단 공사, 출퇴근 시간 또는 2026년 현황의 증거는 아니다. 이용조건: CC BY-SA 4.0. 4582×3437에서 1000×750로 축소 (Lanczos); JPEG를 WebP로 변환, quality=60; 색·내용 보정 없음; 메타데이터 제거
#용인 전망 #용인 실거래가 #반도체 #원삼 #이동남사 #기흥 #SK하이닉스 #삼성전자
이 글 다음으로 읽어보세요
용인 주제로 연결
용인 3편: 반도체 공장이 가까운 집, 아이와 살아도 가까운 집일까
남사·이동·원삼을 학교와 도서관, 통학과 도로의 현재 단계로 비교합니다. 반도체고의 새 개교 일정과 양지의 실제 생활 민원에서 가족 정착의 조건을 읽었습니다.
용인 주제로 연결
용인 2편: 구성역은 열렸는데 플랫폼시티의 생활은 언제 완성될까
반도체 투자에서 한 걸음 옮겨 구성역과 보정·마북을 본다. 서측 출입구, 버스 환승, 공구별 공사, 복합환승센터와 주택의 서로 다른 시간을 통해 플랫폼시티 주변의 실제 선택 조건을 분석한다.
산업단지 · 교통 주제로 연결
송도 10공구 심층분석: 인천신항 1-2단계와 자동화, 송도의 물류 기반은 어떻게 확장되나
기존 터미널과 새 자동화 부두를 분리하고 2026년 상부공사 착수, 2028년 개장 목표를 읽습니다. 부두·배후단지·도로·환경 자료를 연결해 항만 확장이 배후 도시와 만나는 지점을 분석합니다.
주거 주제로 연결
삼양·송천의 집, 역이 가까워도 같은 길을 걷지는 않는다
삼양역의 출구와 솔샘역 지하 3층, 기존 아파트 현관과 저층 골목, 도서관의 자료실·야간 문을 따로 읽습니다. 행정동 이름과 미아동 주소를 구분하고 배정학교와 실제 통학 경로를 확인할 순서를 제시합니다.
