광명시흥신도시 심층분석: 6만7천호의 청사진과 보상·교통·입주 사이의 시간차

승인된 위치·토지이용 지도와 기존 생활권 사진을 함께 보며 보상27%의 기준, 분양·착공 목표, 철도·연결도로, 자족 기능과 목감천의 과제를 분석합니다.

한 문장 결론

광명시흥의6만7천호 청사진은 보상·공구별 조성·주택 입주·교통과 생활 서비스의 운영이 맞물려야 완성됩니다. 전체 규모와 목표 연도를 초기 생활의 편의로 대체할 수 없습니다.

3줄 요약

  • 남북으로 긴 지구는 블록별 역·학교·상업 접근과 초기 생활 조건이 다를 수 있습니다.
  • 보상27%는 소유자 수 기준이며 확보 면적·공정률이 아닙니다. 설계 입찰과 조성 착공도 별도 단계입니다.
  • 장기 철도와 자족용지뿐 아니라 첫 입주 시 사용할 버스·도로·학교·치수 관리의 준비를 확인해야 합니다.

주요 수치

승인된 주택 계획
67,000호 2024.12.30 지구계획 · 일괄 분양 물량이 아님
보상 계약
소유자27% LH2026.09.02 · 면적·공정률과 구분
조성 착공
2027년말 목표 LH2026.07.14 발표

사업이 생활 변화로 이어지는 조건

지구계획 승인
2024.12.30 · 6만7천호와 토지이용 계획은 지구 전체의 승인 범위입니다. [1]
보상 착수
2026.07.31 · 5개월간 협의 보상과2027년말 착공 목표를 구분합니다. [3]
계약 진척의 기준
토지소유자27% · 9월2일 안내의 소유자 기준 계약과 지급액을 면적·공정률로 바꾸지 않습니다. [6]

1. 광명시흥은 광명역세권의 확장이 아니라 넓은 새 생활권이다

어느 블록의 어느 시점인지 정해야 교통·입주·생활 편의를 구체적으로 비교할 수 있습니다.

광명시흥 공공주택지구는2024년12월30일 지구계획 승인을 받은 약1,271만4천㎡의 대규모 개발입니다. 광명시는6만7천호의 주택 공급 계획을 공개했습니다. 기존 광명역·일직동의 주거지, 광명 뉴타운 정비사업, 주변 산업단지와 같은 이름으로 혼동하기 쉽지만 사업 경계와 추진 절차가 다릅니다. 위치도를 먼저 확인하는 이유입니다.

공식 위치도는 지구가 남북으로 길게 이어지고 기존 시가지와 도로·역이 그 주변에 놓여 있음을 보여줍니다. 광명역과 가깝다는 표현을 지구 전체에 같은 정도로 적용할 수 없습니다. 북쪽 구역과 남쪽 구역은 일상 목적지와 연결 경로가 달라질 수 있습니다. 실제 주거 블록이 공개되면 출입구에서 역·학교·상업시설까지의 경로로 다시 평가해야 합니다.

이 글은 승인 규모만 설명하는 데서 그치지 않고 보상, 부지 조성, 주택 공급과 입주, 교통의 운영을 각각 살펴봅니다. 첨부한2024년 위치·용도 지도는 승인 당시 공간 구조를 보여주는 자료입니다.2026년 현장 공사 사진이나 이후 모든 변경을 반영한 필지별 최신 도면으로 사용하지 않았습니다.

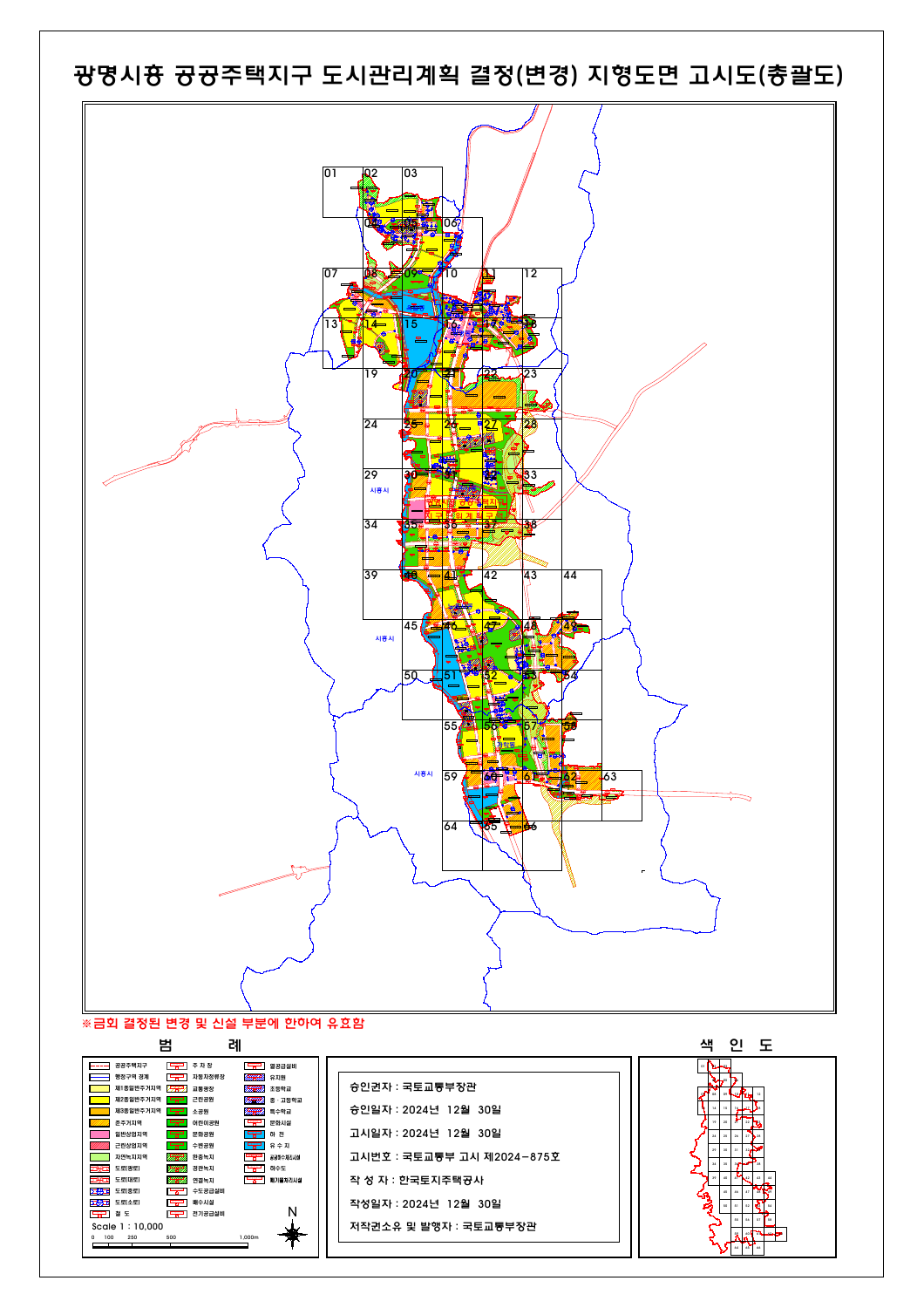

광명시흥 지구의 남북 경계와 광명역·주변 도로를 표시한 광명시 공식 위치도

2024년 12월 31일 광명시의 지구계획 승인 발표에 첨부된 위치도. 지구의 남북 형태와 광명역·기존 시가지·주변 도로의 관계를 보여준다. 당시 계획도이며 2026년 공사 상태를 나타내는 사진이 아니다.

공식 위치도: 광명시, 2024 / 공공누리 제1유형 · 자료 출처 · 공공누리 제1유형(출처표시) · 원본 631×804 해상도와 전체 프레임 보존, WebP 변환. 작은 지명 확인은 원문 원본 링크 권장.

[1] [2]

2. 토지이용: 주택 숫자보다 공원·일자리·생활 시설의 배치

광명시의 승인 발표는 주택건설용지21.2%, 공원녹지35.1%, 도시지원시설10.6%를 제시했습니다. 공원녹지 비율은 주거 밀도와 다른 분모이며 도시지원시설 비율은 기업 입주율이 아닙니다. 계획에서 어떤 땅을 확보했는지를 보여주는 수치로 읽어야 합니다. 실제 공원이 언제 열리고 어떤 기업이 들어올지는 후속 실행의 문제입니다.

남북으로 긴 지구에서 중심 상업과 산업·공원·학교가 어디에 놓이는지는 이동을 결정합니다. 공원 면적이 커도 집에서 공원까지 큰 도로를 건너야 한다면 체감 접근성이 달라집니다. 도시지원시설이 있어도 업종과 고용이 가구의 직장에 맞지 않으면 외부 통근은 계속 필요합니다. 용도 색을 실제 생활의 편리함으로 바로 환산할 수 없습니다.

첨부한 법정 총괄도는 도로·공원·시설 용도를 넓은 범위에서 비교하기 좋습니다. 세부 위치는 원문 도면과 이후 변경 고시로 확인해야 합니다. 분양 블록의 평가도 이 큰 구조 안에서 하되, 승인 당시 그림을 미래 준공 모습으로 읽지 않아야 합니다. 청사진은 공간의 설계이고 운영의 성과는 별도로 확인됩니다.

광명시2024년12월31일 승인 발표의 범위
승인 당시 수치뜻하는 것뜻하지 않는 것
67,000호지구 전체 주택 계획현재 확정된 일괄 분양 물량
공원녹지35.1%전체 토지의 계획 용도 비율모든 주택의 공원 접근성
도시지원10.6%자족 기능을 위한 용지기업 입주·고용 달성률
2024년 12월 30일 고시한 광명시흥 도시관리계획 총괄도와 용도·시설 범례

2024년 12월 30일 고시한 광명시흥 공공주택지구 도시관리계획 결정(변경) 지형도면 총괄도. 승인 당시 용도 구분과 도로·공원·시설 배치를 보여준다. 2026년 공사 진행도나 필지별 확정 현황으로 읽어서는 안 되며 세부 위치는 원문 도면을 확인해야 한다.

승인 당시 토지이용 도면: 국토교통부·한국토지주택공사, 2024 / 토지이음 / 공공누리 제1유형 · 자료 출처 · 공공누리 제1유형(출처표시) · 공식 ZIP 중 총괄도 PDF 1페이지를 1060×1500 이미지로 렌더링, 전체 프레임·범례·승인일 보존, 무손실 WebP 변환. 조합·시설 라벨 수정 없음.

[1] [2]

3. 2026년 보상 착수: 설계와 조성 공사 전에 남는 일

LH는7월14일 발표에서7월31일부터5개월간 토지·지장물·영업권 등의 협의 보상을 추진한다고 설명했습니다.2027년 말 착공 목표도 제시했습니다.7월31일의2차 보상계획 공고는 대상과 절차를 확인하는 자료이지 그날 모든 보상과 이전이 끝났다는 뜻은 아닙니다. 계약·지급·재결·이주와 현장 인도는 구분해야 합니다.

2026년 실시설계용역2공구의 전자조달 기록도 확인했습니다. 설계는 도로·관로·부지의 세부 시공을 준비하는 일이고 토지조성 본공사는 별도입니다. 설계 입찰이나 낙찰 소식을 신도시 전체 착공으로 바꾸면 일정이 앞서 보입니다. 실제 공사의 착공 범위와 현장 사용 가능 구역이 확인되는지 후속 자료를 보아야 합니다.

넓은 사업은 일부 공구를 먼저 조성하고 나머지가 뒤따를 수 있습니다. 보상 진척이 높은 지역과 첫 주택·진입로가 필요한 지역이 일치하는지가 중요합니다. 전체 사업 목표만 보면 이런 순서가 빠집니다. 초기 입주자가 겪는 편의와 공사는 자기 블록뿐 아니라 연결도로·학교·공원 등 이웃 공구의 진행에도 달려 있습니다.

[3] [4] [5]

4. 보상27%는 토지소유자 수 기준이다

계약한 소유자의 비율과 사용할 수 있는 땅의 면적은 다릅니다. 숫자의 기준을 유지해야 실제 진척을 읽을 수 있습니다.

LH9월2일 자료는 보상 개시 한 달 뒤 토지소유자의27%와 계약하고 약2조4천억원의 보상금을 지급했다고 설명합니다.27%의 기준은 소유자 수입니다. 확보 면적, 보상금 총액의 비율, 주택 공정률이 아닙니다. 사람별 보유 면적이 다르기 때문에 이 비율로 남은 땅의 면적이나 공사 가능 범위를 계산할 수 없습니다.

같은 자료에는 현지 조직 인력을21명에서41명으로 늘린 내용과 LH 전사적인 보상 업무 개선이 포함돼 있습니다. 여러 사업장의 인력 확대, 평균 보상기간 단축 방향을 광명시흥의 모든 계약이 그만큼 빨라졌다는 결과로 해석하지 않았습니다. 정책의 평균·목표와 개별 지구의 실제 성과는 분모와 기간을 분리해 읽어야 합니다.

다음 업데이트에서는 소유자 기준 계약률, 면적 기준 확보, 지급 규모, 첫 공구의 사용 가능 상태를 가능한 범위에서 따로 기록하는 것이 좋습니다. 보상 규모가 크다고 주민의 모든 재정착 문제가 해결되는 것도 아닙니다. 이주와 대체 영업 장소, 시설 철거의 순서까지 이어져야 현장 공정과 연결됩니다.

[6] [3]

5. 2029첫 분양·2031준공: 오래된 목표와 새 실행 자료의 관계

광명시는2024년 말 승인 발표에서2027년 부지 조성,2029년 첫 분양,2031년 준공을 목표로 제시했습니다.2026년7월 LH 자료는2027년 말 착공 목표를 설명합니다. 전자는 큰 사업의 당시 전망이고 후자는 보상 착수 시점의 실행 목표입니다. 본문은 이 연도를 확정 분양·입주 일정으로 제시하지 않았습니다.

조성 공사와 개별 주택 건설의 기간도 다릅니다. 어떤 구역이 먼저 공급되고 공사를 시작하는지에 따라 입주는 블록별로 달라질 수 있습니다. 지구 전체 준공 목표 하나만으로 모든 주택의 열쇠를 받는 날짜를 정할 수 없습니다. 첫 분양이라도 전체6만7천호를 한꺼번에 모집한다는 의미는 아닙니다.

공급을 기다리는 사람에게 필요한 정보는 실제 블록, 공급 유형, 입주자모집공고와 자격·가격·입주예정 시점입니다. 사업 승인이나 보상 보도로 그 내용을 대신할 수 없습니다. 중간에 나온 주택 블록 승인도 모집공고와 동일한 단계가 아닙니다. 목표와 실행 자료를 나누면 계획 변경이 어느 부분에 영향을 주는지 판단하기 쉬워집니다.

주택 공급 단계의 차이 · 특정 청약 일정 안내가 아님
현재 읽을 자료확인되는 범위추가로 필요한 자료
지구계획 승인전체 용도·공급 계획블록별 공급·후속 변경
보상·설계공사 준비의 진척실제 조성 착공
모집공고해당 공급의 조건입주까지 공정·서비스 준비

[1] [3] [5]

6. 광명시흥선: 교통대책에 포함된 철도와 실제 운행

승인 발표의 광역교통개선대책에는 지구 남북을 연결하는 광명시흥선이 포함됩니다. 긴 지구 내부를 연결하고 외부 철도와 이어주는 방향은 중요합니다. 다만 교통대책에 반영됐다는 사실과 상세 역 위치·운행 횟수·최종 개통일이 확정됐다는 사실은 다릅니다. 이 글은 확정되지 않은 서비스 조건을 현재의 역세권 편의로 제시하지 않았습니다.

2025년11월 대도시권광역교통위원회의 이행 점검 자료는 대책 이후에도 사업별 실행과 연계가 계속 필요한 구조를 보여줍니다. 노선계획, 사업 방식과 재원, 설계·공사와 운영의 순서가 남습니다. 주택 입주와 철도 개통의 선후가 바뀌면 입주 초기 필요한 버스와 도로의 역할도 달라집니다.

노선 이름보다 중요한 생활 질문은 집에서 역까지 얼마나 쉽게 가는지, 출근 목적지까지 어느 역에서 갈아타는지, 환승 통로와 배차가 어떠한지입니다. 지구를 남북으로 잇는 철도라도 모든 통근이 한 번에 해결되지는 않습니다. 주변의 다른 광역철도 구상도 지역 건의와 확정 사업을 구분해야 하며 모든 노선이 입주와 동시에 열린다고 가정하지 않았습니다.

[1] [7] [2]

7. 연결도로: 지구 안의 개선이 서울 쪽 혼잡으로 이어질 수 있다

교통대책의 범안로·디지털로 지하화와 철산교 연계 같은 연결 사업은 외부 접근을 개선하는 구상입니다. 그러나 지구 안에서 도로를 넓혀도 경계 밖 교차로와 접속 도로의 용량이 그대로라면 혼잡이 그쪽으로 이동할 수 있습니다. 노선 길이와 차로 수뿐 아니라 서울·광명·시흥이 맞닿는 접속부를 함께 보아야 합니다.

금천구의회2025년5월 공개 게시글과 답변에는 범안로 연결과 말미사거리의 정체 우려, 관계기관 협의가 나타납니다. 이는 전체 주민의 통계 조사나 실제 교통량 측정이 아니라 구체적 접속부에 관한 문제 제기와 행정 답변입니다. 답변의 약7만세대 표현은 승인 자료의6만7천호와 구분했습니다. 주민이 걱정하는 위치를 파악하는 자료로 활용했습니다.

초기 입주에 앞서 연결도로가 어느 부분까지 열리는지, 버스 노선은 어디로 이어지는지, 공사 중 우회가 얼마나 지속되는지를 확인해야 합니다. 주변 주민도 영향권에 있습니다. 새 도로의 편익을 신도시 안에만 한정해 평가하면 기존 시가지의 통학·보행과 출퇴근 변화가 빠집니다.

광명로와 서독로 표지판, 기존 도로 및 저층 시설이 보이는 2025년 말 사진

2025년 12월 31일 광명로·서독로 일대의 실제 도로와 저층 시설. 신도시 주변 기존 생활권을 보여주는 2025년 말 자료사진이며 새 신도시의 준공 모습이 아니다.

기존 생활권 자료사진: Narubaru7 / Wikimedia Commons / CC BY 4.0 · 크기 축소 및 WebP 변환 · 자료 출처 · CC BY 4.0 · 전체 프레임 보존, EXIF 방향 적용, 1000px 폭 축소 및 WebP 변환.

[1] [8] [7]

8. 자족용지와 주변 산업단지: 땅의 용도와 일자리의 차이

도시지원시설 용지는 외부 통근에만 의존하지 않는 도시를 위한 공간적 기반입니다. 그러나 용지를 확보했다는 사실이 기업과 고용을 확보했다는 사실은 아닙니다. 토지 공급 조건, 업종, 건축과 임대, 실제 기업 입주와 고용이 이어져야 합니다. 고용 규모가 생겨도 지역 가구의 직종과 맞는지에 따라 직주근접의 효과는 달라집니다.

주변의 광명시흥 테크노밸리와 산업·물류 관련 사업은 신도시6만7천호의 지구와 별도 절차입니다. 인근 산업단지의 도로·건축 공사가 진행되는 장면을 신도시 주택지 전체의 조성 공정으로 사용해서는 안 됩니다. 가까이 있다는 점은 연계 가능성이고 같은 사업이라는 뜻은 아닙니다. 사업 경계를 유지해 물량과 일정을 읽어야 합니다.

기업이 들어오는 순서와 주택 입주의 순서도 맞춰볼 필요가 있습니다. 일자리가 먼저 생기면 기존 생활권의 통근·임대 수요로 흡수될 수 있고, 주택이 먼저 생기면 외부 통근이 초기 생활을 지배할 수 있습니다. 자족의 청사진을 확인할 지표는 면적 비율 하나보다 실제 입주 기업, 근무 인원, 거주·통근 관계입니다.

[1] [2]

9. 광명역·옥길·기존 시가지: 먼저 갖춰진 생활의 장단점

광명역·일직동, 광명의 기존 정비사업 지역, 부천 옥길 등 주변 주거지는 서로 다른 생활 기반을 갖고 있습니다. 새 지구가 만들어지는 동안 기존 학교·상업·의료·교통이 있는 지역으로 수요가 향할 수 있습니다. 반면 특정 새 산업·주거 블록과의 접근은 개별 도로와 환승에 달려 있습니다. 근처라는 한 단어로 대체할 수 없습니다.

2022년 와룡산에서 촬영한 광명역·일직동 사진은 이미 형성된 역 주변 아파트 축을 보여줍니다. 새 신도시의 완성 모습이 아닙니다. KTX 접근은 지방 이동의 선택지이고 서울 안의 매일 통근과 같은 편익은 아닙니다. 어떤 이동을 자주 하는 가구인지에 따라 기존 역 주변과 신도시 안의 평가가 달라집니다.

기존 생활권이 새 지구의 초기 수요를 받더라도 모든 점포나 주택이 같은 영향을 받는 것은 아닙니다. 이동 방향과 신규 공급, 공사 차량, 인접 블록의 개장에 따라 흐름이 바뀝니다. 기존 지역의 장점과 새 지구의 장래 편의를 동일 시점에서 비교하지 않도록 현재 이용 가능한 시설과 미래 계획을 따로 적는 편이 좋습니다.

와룡산에서 바라본 광명역과 주변 아파트 전경의 2022년 사진

2022년 7월 10일 와룡산에서 본 광명역·일직동 일대. 기존 KTX 역 주변 아파트 축을 보여주는 자료사진이며 광명시흥 신도시 개발구역의 완공 사진이 아니다.

기존 생활권 자료사진: Masterhatch / Wikimedia Commons / CC BY-SA 4.0 · 크기 축소 및 WebP 변환 · 자료 출처 · CC BY-SA 4.0 · 전체 프레임 보존, EXIF 방향 적용, 1000px 폭 축소 및 WebP 변환. 출력 이미지에도 CC BY-SA 4.0 적용.

[1] [2]

10. 목감천과 저류지: 녹지의 풍경과 치수 기능을 함께 읽기

목감천은 신도시와 기존 도심을 연결하는 하천 축입니다. 광명시가2025년1월 공개한 R1·R2·R3 저류지 배치 계획은 비가 많이 올 때 물을 받아 관리하는 공간을 보여줍니다. 수변 공원과 치수 시설은 기능이 다르지만 같은 주변 공간을 공유할 수 있습니다. 계획도를 보기 좋은 녹지 조감도로만 읽으면 운영의 조건이 빠집니다.

첨부 도면은 배치 계획이지 완성 현장 사진이 아닙니다. 개별 저류지의 시공·사용 가능 시점, 하천과 배수시설의 연결, 유지관리 책임을 확인해야 합니다. 하천 가까운 주거지의 안전을 이 지도 하나로 보증하거나 침수 위험이 확정됐다고 판단하지 않았습니다. 구체적 지형·설계·관리 자료가 필요한 문제입니다.

보행·자전거 이용과 비상시 관리가 양립하는지도 중요합니다. 물을 받는 공간은 강우 조건에 따라 접근이 달라질 수 있고, 이용 안내와 시설 관리가 필요합니다. 신도시 내부의 배수가 기존 하천·도심과 어떻게 연결되는지도 함께 봐야 합니다. 녹지의 면적과 일상 이용, 치수의 성능은 각각 확인할 지표입니다.

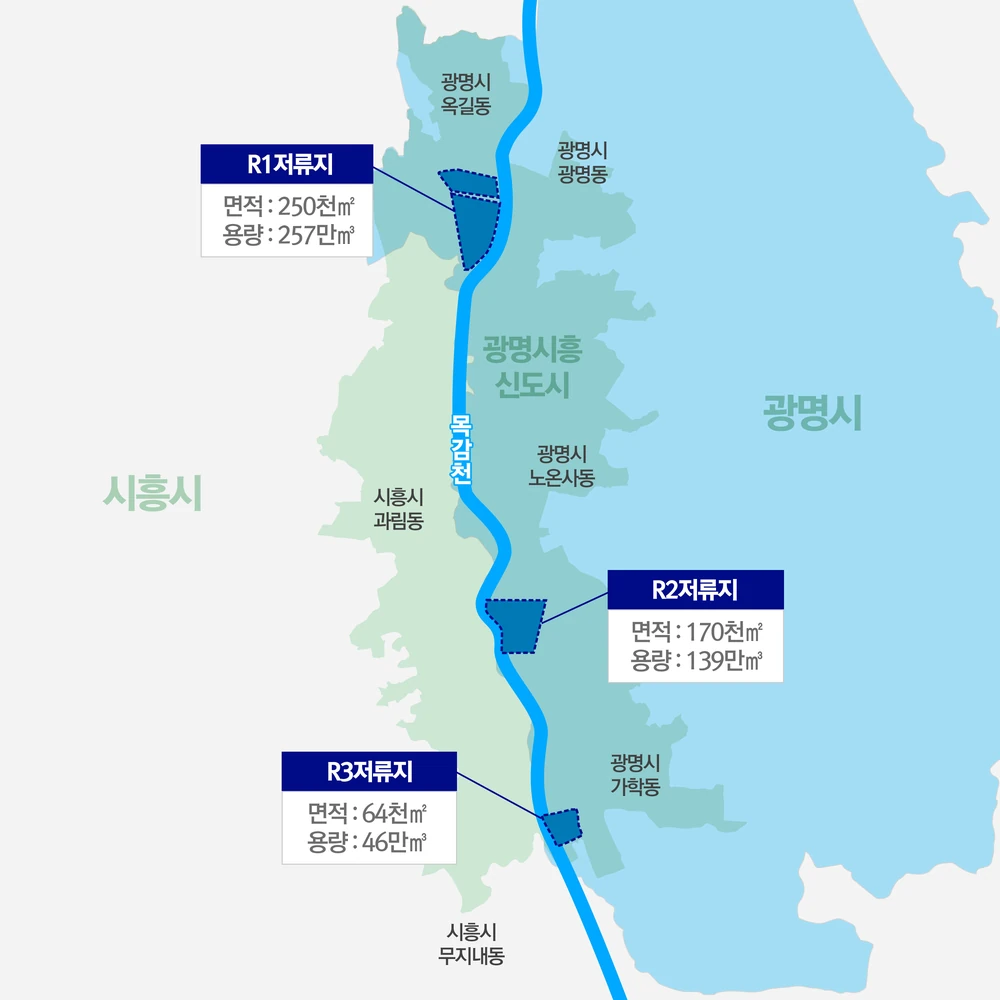

광명시의 목감천 R1·R2·R3 저류지와 옥길동·과림동·무지내동 배치 계획

2025년 1월 31일 광명시가 공개한 목감천 R1·R2·R3 저류지 배치 계획. 신도시와 기존 도심의 치수 과제가 하천 축으로 연결됨을 보여주는 계획도이며 완성 현장 사진이 아니다.

공식 계획도: 광명시, 2025 / 공공누리 제1유형 · 자료 출처 · 공공누리 제1유형(출처표시) · 전체 프레임 보존, 1000×1000 축소 및 WebP 변환.

[9] [1]

11. 학교·상업·의료: 입주 첫날에 사용할 수 있는가

대규모 신도시의 초기 생활은 건물 준공만으로 완성되지 않습니다. 학교 부지와 개교, 상업용지와 실제 영업, 공공시설 부지와 서비스 운영은 각각 다른 단계입니다. 첫 입주 구역과 가까운 시설이 같은 시점에 문을 여는지 확인해야 합니다. 도시 전체 계획상 시설 수보다 초기 가구가 실제로 이용할 수 있는 시설이 중요합니다.

학생 수가 늘어나는 시점과 개교 일정 사이에 차이가 있으면 기존 학교의 수용과 임시 통학이 과제가 될 수 있습니다. 주변 공구에서 공사가 계속될 때 통학로와 공사 차량이 분리되는지도 봐야 합니다. 돌봄·의료·야간 교통은 가구의 정착을 돕습니다. 계획에 포함됐다는 이유만으로 입주와 함께 서비스를 이용할 수 있다고 가정하지 않았습니다.

상업시설은 주민 입주율과 임차 계약, 실제 영업이 함께 늘어야 자리잡습니다. 초기 공급이 소비 수요보다 많으면 공실과 업종 편중이 생길 수 있고, 너무 늦으면 기존 생활권으로 이동해야 합니다. 새 지구의 편익은 블록의 준공과 주변 서비스가 맞물릴 때 나타납니다. 입주 단계별 운영 준비를 확인하는 이유입니다.

[1] [2] [3]

12. 6만7천호와 주변 주택시장: 공급 총량보다 순서

지구 전체 공급 규모는 크지만 시장에 나타나는 시점과 형태는 분양·임대·입주 단계에 따라 다릅니다. 총6만7천호를 가까운 한 해의 매매·전세 공급으로 계산할 수 없습니다. 각 블록의 공급 유형과 입주 기간, 실제 입주율을 나누어 보아야 주변 주택과 어떤 관계가 생기는지 판단할 수 있습니다.

개발 기대는 공사 전에도 주거 평가에 반영될 수 있습니다. 이후 교통·학교·생활 편의가 기대와 얼마나 맞는지에 따라 평가가 달라집니다. 금리, 기존 지역의 입주 물량과 주택 상태, 임대 조건도 동시에 영향을 줍니다. 이 글은 거래 자료로 신도시 효과를 따로 추정한 연구가 아니며 특정 아파트의 가격 상승률이나 매수 시점을 제시하지 않습니다.

비교할 때는 입주 당시 이용 가능한 시설과 통근 경로, 유지비와 주택의 조건을 같은 범위로 놓아야 합니다. 초기 신축의 장점과 생활 시설의 공백, 기존 지역의 편의와 건물 상태를 함께 보게 됩니다. 미래 노선이 모두 열렸을 때의 장점만으로 입주 초기를 평가하면 오랫동안 부담할 이동 비용이 빠질 수 있습니다.

[1] [3] [6]

13. 기존 주민·영업자: 보상 이후의 재정착도 사업 성과다

보상에는 토지뿐 아니라 지장물과 영업 관련 절차가 포함됩니다. 소유자, 거주자, 영업자의 상황은 같지 않으며 공고의 대상과 기준을 개인별로 확인해야 합니다. 계약률이 올라가도 이전할 집·사업장과 기존 고객·직원의 이동이 해결돼야 생활과 영업이 이어집니다. 전체 보상금 규모로 개인의 재정착 결과를 판단할 수 없습니다.

현장에서는 보상 협의, 실제 지급, 이주와 철거, 공구 인도의 순서가 공사에 영향을 줍니다. 일정 단축은 사업의 속도를 돕지만 이전 준비 시간을 줄이는 영향도 있을 수 있습니다. 관련 안내와 문의 창구, 공고의 변경을 정확히 남기는 일이 중요합니다. 이 글은 개별 법률상 권리나 보상액을 산정하지 않습니다.

도시가 새롭게 만들어지는 과정의 성과는 새 주민의 입주만으로 측정되지 않습니다. 기존 주민과 기업이 어떤 경로로 이동하고 지역 관계가 얼마나 이어지는지도 확인할 문제입니다. 공사 이전의 지역을 빈 땅처럼 취급하면 개발이 바꾸는 생활의 범위가 가려집니다. 보상은 그 연결을 읽는 출발점입니다.

[3] [4] [6]

14. 청사진: 초기 생활과 장기 도시를 잇는 점검 순서

광명시흥의 가능성은 넓은 주거·녹지·일자리 공간을 기존 수도권 생활권과 연결하는 데 있습니다. 그러나 좋은 계획이 일상 편의로 바뀌려면 보상과 공사, 주택과 기업의 입주, 교통과 생활 서비스가 실제로 맞물려야 합니다. 한 항목의 빠른 진척을 나머지 항목의 완료로 대체할 수 없습니다.

다음 자료에서 먼저 확인할 것은 공구별 확보·착공과 첫 공급 블록입니다. 그 뒤 입주 초기에 이용할 연결도로·버스, 학교·생활 시설과 하천 관리의 운영 준비를 대조합니다. 장기 철도와 자족 기능은 별도의 실행 증거를 기록합니다. 이렇게 나누면 일정이 바뀌었을 때 어떤 가구와 생활권이 영향을 받는지 구체적으로 설명할 수 있습니다.

첨부 지도와 사진은 날짜·유형을 유지하며 업데이트할 수 있도록 출처를 함께 남겼습니다. 현재 지구계획이 바뀌면 최신 고시를 추가하고, 실제 현장을 보여주는 사진이 확보되면 공구와 촬영일을 표시하는 방식이 좋습니다. 미래의 그림과 지금의 공사를 분리해 읽을 때 청사진의 가치와 조심할 지점이 함께 보입니다.

편집부 점검표 · 목표 연도와 실제 운영을 구분
다음 확인점진전의 증거함께 볼 조건
공구별 공사확보·착공 범위연결도로·관로의 선행
첫 주택 공급실제 모집공고입주 시기·공급 유형
초기 생활학교·상업·교통 운영주변 공사·임시 이동
장기 연결철도·기업의 실행주택 입주와의 시차
수변·치수시설 사용과 관리강우 시 대응·안내

[1] [6] [7] [9]

이 해석을 바꿀 수 있는 신호

계획이 현실로 바뀌는 신호

공구별 토지 확보와 실제 조성 공사가 진전되고, 첫 입주 구역의 교통·학교·공원·생활 서비스가 입주 일정에 맞춰 준비되는지 확인할 필요가 있습니다.

기대와 진행을 구분할 신호

보상 계약 비율을 확보 면적이나 공정률로 바꾸거나, 신도시 전체 공급 목표를 가까운 시기의 확정 분양 물량으로 읽으면 사업과 생활의 시간차가 가려집니다.

실수요자 체크리스트

광명시흥 개발·입주와 인접 생활권을 검토하는 독자

  • 신도시·테크노밸리·기존 정비사업의 경계를 나눴는가?
  • 관심 블록의 실제 공급 공고가 있는가?
  • 보상률의 분모와 공구별 공사 범위를 확인했는가?
  • 입주 첫날 이용할 교통·학교·상업시설을 따로 보았는가?
  • 장기 철도의 계획과 운영을 구분했는가?
  • 하천·저류지의 공사와 관리 준비를 함께 확인했는가?

분석 방법과 한계

  • 2026년10월5일까지 확인한 공개 자료의 편집부 조사본입니다. 최신 발표일과 공정·보상·사진의 관측 시점을 각각 표시했습니다. 목표 일정이 지난 경우 실제 완료를 확인할 자료가 없으면 완료로 바꾸지 않았습니다.
  • 행정 승인, 보상, 설계, 부지 조성, 건축, 시운전, 영업·입주를 별도 단계로 대조했습니다. 사업 주체의 전망과 언론 보도에는 발표 주체와 날짜를 남겼습니다.
  • 통근·주거·상권·고용의 파급은 확인된 위치와 사업 구조를 바탕으로 한 조건부 분석입니다. 특정 주택의 적정 가격·상승률 예측, 검색량·주민 여론의 대표성 조사, 현장 소음·교통량 측정은 수행하지 않았습니다.
  • 실제 사진·지도는 원문과 재사용 조건을 확인해 첨부했습니다. 촬영일 미상은 공개일로 표시하고, 과거 사진·계획도와 현재 현장 모습을 구분했습니다. 허락이 확인되지 않은 최신 사진은 출처 원문에서 확인하도록 참고자료에 연결했습니다.

2026년10월5일 공개 자료 검토 · 사업별 단계와 사진의 날짜를 구분한 심층 리포트

참고 자료 · 14개 · 펼치기/접기
  1. 공식 자료 · 광명시 · 2024-12-31

    광명시흥 지구계획 승인과 광역교통개선대책

    2024년12월30일 승인.12,714,000㎡·67,000호 및 공원녹지35.1%·도시지원시설10.6%. 2029첫분양·2031준공은 당시 목표.

  2. 공식 자료 · 광명시 · 2025-01-10

    광명시흥 신도시 경제·녹지·교통 추진 방향

    서울 연결도로, 자족산업·생활SOC 구상. 기대효과는 실제 교통측정·기업입주 결과와 구분.

  3. 공식 자료 · 한국토지주택공사 · 2026-07-14

    광명시흥 공공주택지구 보상 착수

    첨부PDF 원문 확인.7월31일부터5개월간 토지·지장물·영업권 등 협의 보상 추진, 2027년말 착공 목표.

  4. 공식 자료 · 한국토지주택공사 · 2026-07-31

    광명시흥 공공주택지구2차 보상계획 공고

    2차 보상계획 공고. 공고·협의·재결·실제 이주가 동일 시점에 끝나는 절차는 아님.

  5. 공식 자료 · 한국토지주택공사 전자조달 · 2026-02-27 공고 / 2026-10-05 열람

    광명시흥 공공주택지구 실시설계용역2공구

    실시설계 용역 입찰 기록. 토지조성 본공사 착공과 구분.

  6. 공식 자료 · 한국토지주택공사 · 2026-09-02

    광명시흥 보상 진행과 전사 보상 업무 개선

    첨부PDF3쪽 시각 검토. 개시 한 달 후 계약27%는 토지소유자 수 기준, 보상금 약2.4조원. 조직 인력 확대와 평균 보상기간 단축 정책은 별도 범위.

  7. 공식 자료 · 국토교통부 대도시권광역교통위원회 · 2025-11-07

    광명시흥 광역교통개선대책 이행 점검

    대책 이행 점검 발표. 계획 확정 이후 개별 사업 일정·연계를 검토하는 자료.

  8. 공식 자료 · 금천구의회 · 교통행정과 답변 · 2025-05-21 게시글 / 답변일 별도 미표기

    광명시흥 연결도로와 금천구 혼잡·접속부 우려에 관한 공개 답변

    범안로 접속부·말미사거리 정체 우려와 관계기관 협의 설명. 답변의 약7만세대는 최신 승인67,000호로 대체해 읽음.

  9. 공식 자료 · 광명시 · 2025-01-31

    목감천 R1·R2·R3 저류지 조성 계획

    하천·저류지의 배치와 추진 계획. 배치도를 완공·운영 또는 필지별 침수 안전의 증거로 사용하지 않음.

  10. 공식 위치도 · 광명시, 2024 / 공공누리 제1유형 · 2024-12-31

    광명시흥 지구의 남북 경계와 광명역·주변 도로를 표시한 광명시 공식 위치도

    2024년 12월 31일 광명시의 지구계획 승인 발표에 첨부된 위치도. 지구의 남북 형태와 광명역·기존 시가지·주변 도로의 관계를 보여준다. 당시 계획도이며 2026년 공사 상태를 나타내는 사진이 아니다. 이용조건: 공공누리 제1유형(출처표시). 원본 631×804 해상도와 전체 프레임 보존, WebP 변환. 작은 지명 확인은 원문 원본 링크 권장.

  11. 승인 당시 토지이용 도면 · 국토교통부·한국토지주택공사, 2024 / 토지이음 / 공공누리 제1유형 · 2024-12-30

    2024년 12월 30일 고시한 광명시흥 도시관리계획 총괄도와 용도·시설 범례

    2024년 12월 30일 고시한 광명시흥 공공주택지구 도시관리계획 결정(변경) 지형도면 총괄도. 승인 당시 용도 구분과 도로·공원·시설 배치를 보여준다. 2026년 공사 진행도나 필지별 확정 현황으로 읽어서는 안 되며 세부 위치는 원문 도면을 확인해야 한다. 이용조건: 공공누리 제1유형(출처표시). 공식 ZIP 중 총괄도 PDF 1페이지를 1060×1500 이미지로 렌더링, 전체 프레임·범례·승인일 보존, 무손실 WebP 변환. 조합·시설 라벨 수정 없음.

  12. 기존 생활권 자료사진 · Narubaru7 / Wikimedia Commons / CC BY 4.0 · 크기 축소 및 WebP 변환 · 2025-12-31T14:17:34+09:00

    광명로와 서독로 표지판, 기존 도로 및 저층 시설이 보이는 2025년 말 사진

    2025년 12월 31일 광명로·서독로 일대의 실제 도로와 저층 시설. 신도시 주변 기존 생활권을 보여주는 2025년 말 자료사진이며 새 신도시의 준공 모습이 아니다. 이용조건: CC BY 4.0. 전체 프레임 보존, EXIF 방향 적용, 1000px 폭 축소 및 WebP 변환.

  13. 기존 생활권 자료사진 · Masterhatch / Wikimedia Commons / CC BY-SA 4.0 · 크기 축소 및 WebP 변환 · 2022-07-10T11:25:31+09:00

    와룡산에서 바라본 광명역과 주변 아파트 전경의 2022년 사진

    2022년 7월 10일 와룡산에서 본 광명역·일직동 일대. 기존 KTX 역 주변 아파트 축을 보여주는 자료사진이며 광명시흥 신도시 개발구역의 완공 사진이 아니다. 이용조건: CC BY-SA 4.0. 전체 프레임 보존, EXIF 방향 적용, 1000px 폭 축소 및 WebP 변환. 출력 이미지에도 CC BY-SA 4.0 적용.

  14. 공식 계획도 · 광명시, 2025 / 공공누리 제1유형 · 2025-01-31

    광명시의 목감천 R1·R2·R3 저류지와 옥길동·과림동·무지내동 배치 계획

    2025년 1월 31일 광명시가 공개한 목감천 R1·R2·R3 저류지 배치 계획. 신도시와 기존 도심의 치수 과제가 하천 축으로 연결됨을 보여주는 계획도이며 완성 현장 사진이 아니다. 이용조건: 공공누리 제1유형(출처표시). 전체 프레임 보존, 1000×1000 축소 및 WebP 변환.
