도시 심층 · 게시 2026-09-20 · 수정 2026-09-20
신분당선 연장 심층분석: 호매실·용산의 이동 변화와 집값·상권에 번지는 효과
호매실 공사부터 용산 설계, 봉담·서북부·서부 연장 구상까지 추진 단계를 구분합니다. 화서·구운의 실제 접근성, 판교 통근권, 운임·혼잡과 주거·상권의 파급을 사진·노선 자료로 깊이 읽습니다.
한 문장 결론
신분당선 연장의 가치는 새로운 역의 개수보다 집에서 목적지까지의 시간·비용·안정성이 얼마나 달라지는지에 있습니다. 공사 중인 호매실과 검토 단계의 다른 연장을 나누고, 생활 편익과 그 조건을 함께 분석합니다.
3줄 요약
- 호매실은 공사 중이며 국토부는 2029년 12월 개통을 목표로 안내합니다. 용산은 보완설계, 봉담·서북부·서부 연장은 각기 다른 후속 절차에 있습니다.
- 수원 서부의 통근권 확대와 화서 환승, 판교 일자리 접근을 기대할 수 있습니다. 실제 크기는 출입구·버스·배차·운임에 따라 달라집니다.
- 가격 기대의 선반영, 기존 이용자의 혼잡, 지역 소비의 유출과 공사 불편을 함께 봐야 합니다. 특정 단지의 상승률이나 개통 후 요금을 확정하지 않았습니다.
주요 수치
- 호매실 연장
- 9.88㎞ · 5개 역 2026.09 국토부 안내 · 계획 역명 사용
- 공사 진도
- 17.25% 국가철도공단 2026.06 기준 · 9월 관측값 아님
- 호매실 개통 목표
- 2029년 12월 국토부 2026.09.17 안내 · 확정 시간표 아님
사업 단계와 실제 생활 편익을 나누는 근거
1. 같은 연장이라는 이름, 서로 다른 다섯 개의 시계
가장 먼저 현실이 바뀔 가능성을 살필 곳은 공사 중인 광교~호매실입니다. 다른 연장 구상을 같은 개통 일정으로 묶을 수 없습니다.
신분당선 연장의 파급은 강남으로 가는 선이 길어진다는 말만으로 설명되지 않습니다. 수원 서부에서는 버스에 의존하던 출근 경로가 철도로 바뀌고, 화서에서는 1호선과 연결되며, 기존 판교·수지·광교에서는 일자리와 주거지 사이의 선택 범위가 달라질 수 있습니다. 용산 연장이 실현되면 서울 안에서 닿는 목적지의 성격도 바뀝니다. 그러나 이 효과들이 같은 해에 한꺼번에 발생하는 것은 아닙니다.
2026년 9월 20일 확인한 자료에서 광교~호매실은 토목공사를 진행하는 사업입니다. 국가철도공단이 공개한 공정률은 2026년 6월 기준 17.25%이며, 9월 17일 국토교통부 안내는 2029년 12월 개통을 목표로 제시합니다. 공정률의 관측 월과 이 글의 조사일은 다릅니다. 반면 신사~용산은 공단의 6월 현황상 보완실시설계 단계입니다. 계획에 적힌 사업기간을 공사 완료 약속으로 앞당겨 읽지 않았습니다.
이 글에서 교통·주거·상권의 변화는 확인된 사업 사실을 바탕으로 한 편집부 분석입니다. 특정 아파트의 상승률을 예측하거나 미래 운임·배차를 확정하지 않습니다. 호매실의 실제 공사, 봉담의 후속 절차 요구, 서북부 대안과 서부 연장의 국가계획 반영 건의는 각각 별도의 근거로 살펴봅니다. 표의 단계 차이를 먼저 읽으면 온라인에서 접하는 여러 노선도를 같은 수준의 약속으로 오해하는 일을 줄일 수 있습니다.
| 구간·구상 | 확인된 단계 | 일정 해석 |
|---|---|---|
| 광교중앙~호매실 | 광교~호매실 사업 토목공사 중 | 국토부 2026.09 안내: 2029.12 개통 목표 |
| 신사~용산 | 보완실시설계 / 역사·노선 협의 | 공단 2단계 사업기간 2024~2031, 개통 보장 아님 |
| 호매실~봉담 | 국가계획 반영 이후 자체 타당성 검토·후속 절차 건의 | 본공사·개통 확정으로 볼 자료 미확인 |
| 서북부 / 고양신사선 대안 | 옛안 예타 미통과, 새 대안 국가계획 반영 건의 | 기존 신분당선 직결·역 위치·개통 미확정 |
| 광교~의왕·군포~반월 | 4개 시의 서부 연장 공동 건의 | 호매실 공사 구간과 별개 구상 |
2026년 9월 20일 확인한 공개 자료를 바탕으로 편집부가 구성한 단계 비교 도식. 호매실 5개 신설역과 용산·봉담·서북부 대안·서부 연장을 서로 다른 단계로 구분했다. 지리적 노선도·최종 역 위치·확정 운행계통이 아니다. 호매실 공정률의 관측 시점은 2026년 6월이다.
편집부 분석 도식: 아파트렌즈 편집부 · 자료 출처 · 편집부 자체 제작 · 공개된 사업 사실을 직접 비교 도식으로 구성. 외부 지도·이미지의 복제나 지리적 재구성이 아님.
2. 4개 역에서 5개 역으로: 오래된 노선도가 놓치는 구운역
현재 호매실 연장은 광교중앙에서 이어지는 5개 신설역입니다. 아래 2020년 지도는 과거 계획을 비교하는 자료입니다.
국토부의 2026년 9월 안내가 제시하는 경유 순서는 광교중앙에서 수원월드컵경기장, 수성중사거리, 화서, 구운, 호매실로 이어집니다. 신설역 명칭은 최종 영업 역명과 다를 수 있는 계획상의 이름으로 읽어야 합니다. 사업명은 흔히 광교~호매실로 줄여 쓰지만 실제 연결 지점을 현재 종점인 광교(경기대)역과 혼동하면 안 됩니다. 연장 사업 길이는 약 9.88㎞입니다.
2020년 경기도 홍보지도에는 구운역이 빠져 있고 당시 길이가 9.7㎞로 표기돼 있습니다. 또 용산~강남을 통째로 공사 중이라고 묶은 과거 표시가 남아 있습니다. 이후 신사~강남은 먼저 개통했고, 잔여 신사~용산의 현황은 별도로 보아야 합니다. 이 지도에 새 개통 목표만 덧붙이면 역 수와 공사 상태가 동시에 잘못 전달됩니다. 그래서 최신 연결 관계는 앞의 자체 도식으로, 과거 기대의 출발점은 이 역사 자료로 구분했습니다.
구운역이 추가되면 접근권을 얻는 가구가 늘지만, 정차·승하차에 필요한 시간과 역사 건설·운영 부담도 생깁니다. 중간역 추가가 모두에게 같은 크기의 이익을 주는 것은 아닙니다. 구운에서 새로 철도를 이용하는 사람의 편익과 호매실에서 끝까지 타는 사람의 시간 변화가 다를 수 있습니다. 최종 열차 시간표가 공개되기 전에는 예전 4역 계획의 소요시간을 새 5역 계획에 그대로 적용하지 않는 것이 맞습니다.

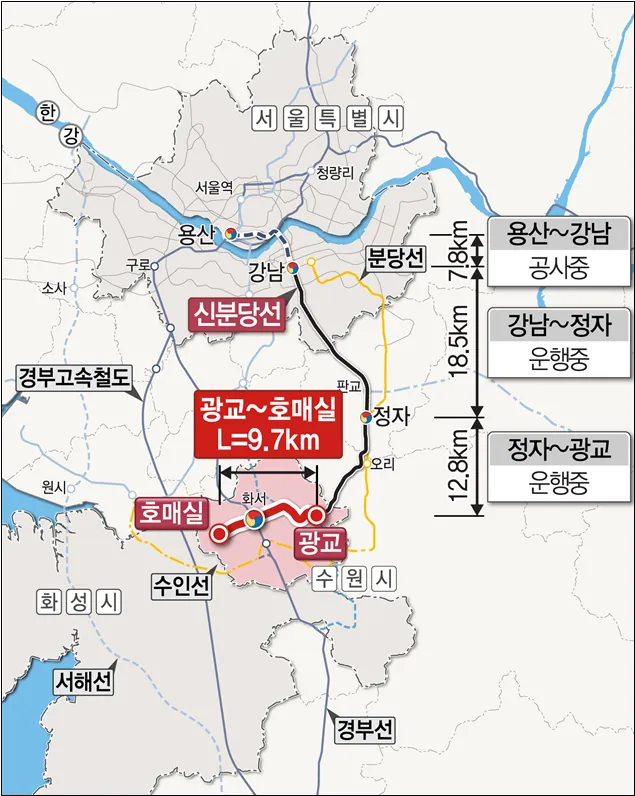

경기도가 2020년 2월 3일 공개한 과거 구상도. 광교~호매실 9.7km와 정거장 4개를 전제로 하며, 구운역 추가와 현재 사업규모를 반영하지 않았다. 그림의 ‘용산~강남 공사중’도 당시의 묶음 표현으로, 2026년 신사~용산 착공을 뜻하지 않는다. 현재 단계는 본문 비교표로 확인해야 한다.
과거 계획도: 경기도 · 경기뉴스광장 · 자료 출처 · 공공누리 제1유형 · 원본 크기·비율·지도 내용 유지, PNG를 WebP로 변환. 문구·노선 추가 또는 삭제 없음.
3. 호매실·당수: 역이 생기는 효과와 역까지 가는 문제
수원 서부의 핵심 편익은 강남·판교 방향의 이동을 더 예측 가능하게 만드는 것입니다. 집에서 역까지의 연결이 그 크기를 결정합니다.
호매실에서 연장을 평가할 때는 현재 버스로 어느 도로를 지나 어느 역에 갈아타는지부터 비교해야 합니다. 새 철도가 장거리 도로 구간을 대체하면 혼잡한 날과 평소의 편차를 줄일 가능성이 있습니다. 평균 10분 단축과 늦을지 모른다는 불확실성 감소는 서로 다른 편익입니다. 돌봄 시간이나 출근 마감이 정해진 가구에게는 후자가 더 중요할 수도 있습니다. 다만 버스 이용자의 실제 출발지별 조사 없이 일률적인 절감 시간을 부여할 수는 없습니다.
호매실과 인접 당수를 하나의 도보 역세권으로 묶는 것도 무리입니다. 단지 출입구, 역 출입구, 큰 도로의 횡단 위치에 따라 걸을 수 있는 범위가 달라집니다. 버스로 역에 접근해야 하는 가구라면 지선 배차와 철도 첫차·막차의 연결이 중요합니다. 등교를 동반한 출근, 비 오는 날, 유모차나 휠체어를 이용할 때도 같은 경로가 작동하는지 보아야 합니다. 철도 개통을 이유로 기존 버스가 바뀐다면 환승 횟수가 오히려 늘어나는 생활 구간도 점검해야 합니다.
아래 광교중앙역 버스 환승센터 사진은 2016년 당시의 연결 공간을 보여주는 비교 자료입니다. 호매실에 같은 시설이 확정됐다는 의미도, 현재 버스 노선표를 보여주는 사진도 아닙니다. 중요한 질문은 철도와 버스의 물리적 거리를 얼마나 줄였느냐입니다. 호매실의 최종 역사·정류장 배치가 공개되면 정류장 하차부터 승강장 도착까지 직접 이어 읽어야 합니다. 역까지 차로 이동하는 가구는 주차 가능 대수와 진출입 혼잡까지 별도로 고려해야 합니다.

2016년 7월 9일 촬영한 광교중앙역 버스환승센터. 철도역과 생활권을 이어 주는 버스 접근·대기 공간을 보여 주는 과거 시설 사진이다. 화면의 버스 노선·배차는 현재 안내가 아니며, 호매실 연장 공사 사진이 아니다.
실제 시설 사진: 분당선M · 자료 출처 · CC BY-SA 3.0 · 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
4. 화서: 1호선 환승과 스타필드가 만날 때 생기는 두 방향의 힘
화서는 환승·쇼핑 방문을 모을 수 있지만, 지나가는 승객이 주변 골목의 소비자로 자동 전환되지는 않습니다.
화서의 특성은 기존 1호선에 신분당선이 연결된다는 데 있습니다. 수원 서부 안의 새 역이라는 성격에 더해, 1호선 이용자가 강남·판교 방향으로 경로를 바꿀 선택지가 생깁니다. 다만 1호선에서 내려 신분당선 승강장까지 이동하는 거리, 높이 차이와 대기시간을 더해야 실제 경쟁 경로와 비교할 수 있습니다. 지도에서 두 선이 만난다는 사실만으로 짧고 편한 환승이 보장되는 것은 아닙니다.
스타필드 수원은 2024년 1월 26일 문을 열었습니다. 이미 발생한 방문과 주변 변화를 미래 철도의 성과로 돌릴 수 없습니다. 운영사의 현재 안내는 기존 화서역에서 약 470m, 도보 8분을 제시하며 출구별 횡단 동선도 설명합니다. 이는 신설 신분당선 출입구의 확정 동선이 아닙니다. 새 역의 출입구가 어느 보행축에 놓이느냐에 따라 철도 승객이 대형 점포로 곧장 들어갈지, 주변 식당과 생활 상권을 거칠지가 달라집니다.
상권에는 유입과 유출이 함께 작동합니다. 외부 방문객이 늘 수 있지만 주민도 판교·강남의 쇼핑·문화시설로 더 쉽게 이동합니다. 임대료가 기대만으로 먼저 오르면 기존 소상공인은 방문 증가 전에 비용 부담을 겪을 수 있습니다. 따라서 공실률, 실제 임대차, 평일과 주말의 체류시간, 점포 업종 전환을 구분해 보아야 합니다. 대형 상업시설의 유명세와 철도 환승객 수를 합산해 주변 점포 매출 증가율로 바꾸는 계산은 하지 않았습니다.

2024년 1월 27일 Jpbarrass가 촬영한 스타필드 수원 별마당도서관. 화서역 주변에는 신분당선 연장 이전부터 광역 방문 수요를 모으는 상업·문화시설이 존재한다. 이 사진만으로 연장 개통 후 매출이나 유동인구의 증가를 입증할 수는 없다.
실제 시설 사진: Jpbarrass · 자료 출처 · CC BY-SA 4.0 · Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 560px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
5. 구운: 출입구 2개와 4개는 생활권의 모양을 바꾼다
2026년 7월 의회 설명에서 2개 출입구 기준 추진과 4개 이상 확대 검토는 구분돼 있습니다. 검토 중인 출구를 확정 동선으로 홍보할 수 없습니다.
구운역은 추진 단계의 업데이트를 놓치기 쉬운 사례입니다. 2025년 중반의 투자심사 재검토 소식만 보면 사업이 그 상태에 멈춘 것처럼 보이지만, 수원시는 그해 10월 중앙투자심사 조건부 승인을 발표했습니다. 조건이 붙은 승인은 무조건적인 공사·운영 완료와 다릅니다. 운영 관련 협의, 재정관리, 주민 불편 대책 등 후속 과제가 남아 있다는 점까지 함께 읽어야 합니다.
2026년 7월 14일 시의회 회의록에서 담당 부서는 출입구 2개를 기준으로 투자심사를 진행했고 지하안전평가 등을 거쳐 8월 이후 착공을 추진한다고 설명했습니다. 동시에 출입구를 4개 이상으로 늘리는 방안은 검토 중이라고 답했습니다. 이 회의록은 계획의 근거이지 8월 실제 착공을 확인한 자료가 아닙니다. 조사일 현재 이 글에서는 출입구 확대 확정이나 예정대로 공사를 시작했다는 결론을 내리지 않았습니다.
큰 교차로를 사이에 둔 주거지에서는 이 차이가 실질적입니다. 직선으로 역 중심에서 300m인 집이라도 출구가 반대편이면 보행 우회와 신호 대기가 늘어납니다. 엘리베이터가 한 방향에만 있으면 계단을 피해야 하는 사람의 접근권은 더 달라집니다. 구운·일월 일대에서 단지를 비교할 때는 역 중심 원을 그리는 대신 자기 동 출입구에서 실제 역 출구로 선을 그려야 합니다. 아직 확정하지 않은 출구는 여러 경우로 나눠 계산하는 편이 정확합니다.
| 공개된 내용 | 자료가 말하는 범위 | 독자가 확인할 다음 단계 |
|---|---|---|
| 2025.10 조건부 승인 | 앞선 재검토 이후 행정 절차 진전 | 조건 이행과 후속 승인 |
| 2026.07 출입구 2개 기준 | 의회가 보고받은 추진 기준 | 최종 실시설계·출입구 위치 |
| 4개 이상 확대 검토 | 확대 가능성 검토 | 예산·승인·설계 반영 여부 |
| 8월 이후 착공 계획 | 7월 회의 당시 앞으로의 일정 | 실제 착공 확인 자료와 구간별 공정 |
6. 수성중사거리·월드컵경기장: 서울 출근 밖의 수요를 읽기
새 역은 수원 안의 동서 이동에도 영향을 줍니다. 병원·학교·경기장처럼 이용 시간과 목적이 다른 시설을 따로 보아야 합니다.
수성중사거리 쪽에서 기대할 수 있는 변화는 기존 시가지와 광교·판교 방향 사이에 철도 선택지가 생기는 것입니다. 여기서는 새 주택 공급만큼 기존 주거지의 보행 여건이 중요합니다. 폭이 좁은 보도, 큰 교차로, 역으로 돌아 들어가는 골목과 정류장 위치가 실제 이용을 가릅니다. 낡은 건물이 역 가까이에 있다고 즉시 정비사업이 진행되거나 새 상권이 완성되는 것도 아닙니다. 토지와 건물의 이용 방식이 달라지는 데에는 별도의 시간과 비용이 듭니다.
수원월드컵경기장 주변은 경기·행사일의 집중 수요와 일상의 통학·통원 수요를 구분해야 합니다. 경기장, 아주대·병원 등 목적지를 같은 권역으로 부르더라도 정문과 실제 이용 건물까지의 마지막 이동은 다릅니다. 큰 시설의 경계에 역이 가까운지보다 이용자가 가야 할 출입구가 어디인지가 중요합니다. 보행 환경과 버스 연계가 좋으면 서울 출근객 이외의 낮 시간 이용도 늘어날 수 있다는 것이 이 글의 분석입니다.
월드컵경기장 일대에 거론되는 다른 철도와의 연계도 각각의 개통·환승 설계를 확인해야 합니다. 미래 노선이 모두 같은 시기에 완성된다고 가정하면 이동시간이 과장됩니다. 수원시가 역세권 중심의 복합개발을 추진한다는 점은 도시 변화의 방향을 보여주지만, 학교·의료·상업 수요가 어느 출구로 연결될지는 개별 계획에서 확인할 문제입니다. 신설역 이름 하나로 인근 모든 동네를 같은 수혜 지역으로 분류하지 않았습니다.
7. 광교·수지·판교: 이미 철도가 있는 곳에도 득과 부담이 생긴다
기존 이용자에게는 서쪽으로 넓어지는 이동 범위와 같은 열차를 나눠 타는 문제가 함께 생깁니다.
기존 신분당선 생활권은 연장의 바깥에 있는 관찰자가 아닙니다. 광교에서는 수원 서부로 가는 선택지가 늘고, 수지·판교에서는 호매실 쪽의 주거·생활 목적지와 연결될 수 있습니다. 반대로 서부 수원의 거주자가 판교 일자리로 접근하기 쉬워지면 기업은 통근 가능한 인력의 범위를 넓힐 수 있습니다. 이 효과는 강남행 출근만 집계하면 보이지 않습니다. 다만 교통 개선이 새 일자리 수를 자동으로 만들어낸다는 의미는 아닙니다.
주거 시장에서는 선택지의 경쟁도 생깁니다. 현재 판교·수지·광교를 검토하는 가구 중 일부는 더 긴 철도 이동과 주거비·면적을 맞바꿔 서쪽을 선택할 수 있습니다. 다른 가구는 통근시간의 짧음, 교육·생활시설, 이미 익숙한 동네를 더 중시할 것입니다. 그러므로 연장은 기존 역세권 가격을 모두 올리거나 모두 낮추는 단일 충격으로 볼 수 없습니다. 목적지와 가구 조건에 따라 대체 관계의 강도가 달라집니다.
출근 시간에 이미 열차를 이용하는 사람에게는 혼잡 관리가 중요한 조건입니다. 신규 구간에서 유입된 승객이 강남 방향 열차를 함께 이용할 수 있기 때문입니다. 판교에서 많이 하차하면 그 이후의 혼잡은 달라질 수 있고, 시간대·방향별로도 차이가 납니다. 현재 혼잡률 자료 없이 미래 수치를 만들지는 않았습니다. 연장의 긍정적 평가에는 차량·배차·회차와 환승 공간이 추가 수요를 감당한다는 운영 조건이 따라붙습니다.

2024년 9월 7일 촬영한 판교역 1번 출구. 호매실 연장이 연결할 기존 업무 거점의 접근 공간이다. 역 출구에 도착한 뒤 사무실까지 걷거나 버스를 타는 시간은 열차 이동시간에 별도로 더해야 한다.
실제 시설 사진: Striker9498 · 자료 출처 · CC0 1.0 · Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 720px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
8. 강남까지 40분대와 집에서 회사까지는 다른 시간이다
공식 안내의 철도 소요시간에 보행·대기·환승을 더해야 가구의 실제 편익이 보입니다.
국토부의 9월 17일 안내는 호매실에서 강남까지 40분대 이동을 기대하는 내용입니다. 이는 미래 확정 시간표도, 모든 아파트 현관에서 모든 강남 직장 출입구까지의 약속도 아닙니다. 편집부는 차이를 보여주기 위해 열차 안에서 45분을 보낸다고 가정한 두 가지 예시를 계산했습니다. 45분은 설명용 입력값이며 실제 개통 후 운행시간을 예측한 수치가 아닙니다.
직접 걸어 역에 가는 가구도 보행 8분, 역사 안 이동 4분, 열차 대기 4분, 승차 45분, 도착역에서 직장까지 10분이면 71분입니다. 버스로 접근하는 다른 가정에서는 집에서 정류장 4분, 버스 대기 8분, 버스 승차 12분, 환승 이동 6분, 열차 대기 4분, 승차 45분, 직장까지 10분을 합쳐 89분이 됩니다. 같은 열차를 타도 문에서 문까지의 차이는 18분입니다. 어느 실제 단지가 이 예시에 해당한다고 지정하지 않았습니다.
절감 효과를 비교할 때도 현재 경로의 전체 시간과 미래 경로의 전체 시간을 맞춰야 합니다. 가령 편도 20분을 줄이고 연간 220일 출근한다는 가정이면 왕복 절감은 약 147시간입니다. 여기에 부여하는 가치는 개인의 돌봄·근무 형태에 따라 다릅니다. 재택근무가 많거나 목적지가 강남이 아닌 가구는 결과가 달라집니다. 이 시간을 임의의 시급으로 바꾼 뒤 주택가격 상승액으로 제시하는 식의 단정은 피했습니다.
| 시간 항목 | 도보 접근 가정 | 버스 접근 가정 |
|---|---|---|
| 집→역 또는 정류장 | 8분 | 4분 |
| 버스 대기·승차 | 0분 | 8+12분 |
| 역사·환승 이동 | 4분 | 6분 |
| 열차 대기 | 4분 | 4분 |
| 열차 승차(가정) | 45분 | 45분 |
| 도착 후 직장까지 | 10분 | 10분 |
| 문에서 문까지 합계 | 71분 | 89분 |
9. 운임: 빠른 노선을 매일 쓸 수 있는 비용인가
신분당선에는 구간별 별도운임이 있습니다. 현재 요금 구조와 아직 정해지지 않은 연장 구간 운임을 구분해야 합니다.
접근성이 개선돼도 가구가 매일 이용할 수 있어야 생활권이 실제로 넓어집니다. 운영사 약관에 제시된 2025년 6월 28일 적용 성인 교통카드 기본운임은 1,550원이고, 강남~정자 구간 별도운임은 1,000원입니다. 단순 기본 구간 예시로는 2,550원이지만 거리 추가운임이나 다른 신분당선 구간 연계에 따라 지불액은 달라집니다. 이를 호매실에서 강남까지의 미래 요금이라고 쓰면 안 됩니다.
구간별 운임을 단순히 모두 더하는 것도 정확하지 않습니다. 운영사는 이용 구간 조합에 따른 연계 별도운임을 안내하고 있습니다. 이 글에서 확인한 자료에는 호매실·용산 연장 후 이용 경로별 확정 운임이 없습니다. 현재 요금을 적용한 비교와 미래 계약·운임 발표를 구분해 두어야 합니다. 교통비 환급이나 할인도 가구마다 적용 조건이 달라 기본 요금 차이가 그대로 실부담 차이는 아닐 수 있습니다.
예를 들어 다른 경로보다 편도 1,000원을 더 지불한다는 순수 가정이면 월 22일 왕복 출근 시 1인 4만4천원, 맞벌이 2인 8만8천원입니다. 실제 비용 예측이 아니라 작은 1회 차이가 월간 지출로 누적되는 방식을 보여주는 산식입니다. 시간 절감과 교통비를 함께 비교해야 이사 후 기대와 생활의 차이를 줄일 수 있습니다. 이동이 편해져 추가 외출이 늘면 교통비뿐 아니라 소비 지출도 달라질 수 있습니다.
10. 배차·회차·환승통로: 선이 길어져도 서비스가 좋아야 한다
차량과 운행계획이 뒷받침돼야 노선 연장이 실제 수송능력 확대로 이어집니다.
같은 수의 열차가 더 긴 구간을 왕복하면 한 번 운행을 마치는 데 필요한 시간이 늘어납니다. 기존 배차를 유지하려면 차량 투입이나 회차·운영 방식의 조정이 필요할 수 있습니다. 이는 철도 운영의 일반적인 관계이며 신분당선의 미래 감편을 예고하는 말은 아닙니다. 연장 공사 진도와 별도로 최종 열차 운행계획을 읽어야 하는 이유입니다.
현재 광교역을 오가는 서비스와 호매실 방향의 관계도 최종 운행계획에서 확인할 항목입니다. 공사 연결도가 곧 모든 열차의 종착역과 배차표를 알려주지는 않습니다. 어느 열차가 어디까지 가는지, 출근 집중 시간에 중간역 승객의 탑승 여유가 있는지, 지연이 생겼을 때 회복 운행을 어떻게 하는지에 따라 체감 편익이 달라집니다. 운행 방향과 종착 안내가 복잡해지면 역 안내와 환승 동선도 중요해집니다.
2026년 7월 촬영된 판교역 환승통로 사진은 기존 철도망을 연결하는 공간 자체가 이동시간의 일부임을 보여줍니다. 사진만으로 혼잡률이나 통로 소요시간을 측정할 수는 없습니다. 화서·용산 같은 새 연결 거점에서도 계단·에스컬레이터의 처리능력, 승강장까지의 거리, 엘리베이터 경로가 확보돼야 합니다. 노선도의 환승 표시보다 설계도와 실제 운영에서 확인할 내용입니다.

2026년 7월 7일 촬영한 판교역 환승통로. 경강선과 신분당선을 잇는 기존 환승 거점의 실제 공간으로, 노선 확장의 파급효과를 따질 때 승강장 사이 이동도 함께 계산해야 한다. 호매실 연장 구간의 시공 현장은 아니다.
실제 시설 사진: Striker9498 · 자료 출처 · CC0 1.0 · Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 720px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
11. 용산 연장: 강남 접근을 넘어 서울 안의 목적지가 바뀐다
용산은 광역·장거리 철도와 도심 접근의 가능성을 넓히지만, 잔여 구간의 설계와 역 위치 협의가 남아 있습니다.
신사~용산이 연결되면 경기 남부의 이용자는 강남 북쪽으로 더 이동해 용산의 철도·업무·문화 목적지에 접근할 수 있습니다. 용산역의 장거리 철도를 이용하는 출장이나 가족 방문에서도 경로 선택이 달라질 수 있습니다. 다만 새 노선에서 내려 KTX 등 다른 승강장까지 어떻게 이동하는지, 대기와 수하물 동선을 포함해 현재 경로보다 실제로 유리한지는 별도로 계산해야 합니다. 모든 서울 도심 목적지가 무환승으로 연결된다는 뜻은 아닙니다.
국가철도공단의 2026년 6월 사업 현황은 2단계 용산~신사를 보완실시설계 중으로 표기하고 사업기간을 2024~2031년으로 제시합니다. 같은 페이지의 용산~강남 전체 7.8㎞와 총사업비 1조8,553억원에는 이미 운영 중인 1단계가 포함됩니다. 그 총액을 남은 구간에만 드는 비용이라고 소개해서는 안 됩니다. 이 글은 2031년을 확정 영업 개시일로 표현하지 않았습니다.
용산구의회가 공개한 2026년 3월 소관 부서 답변은 과거 미군기지 반환 지연과 1단계 우선 개통 경위를 설명합니다. 또한 국토부와 사업자가 노선·역사 위치를 협의하고, 구가 보광역 신설 및 대안 타당성을 검토한다고 밝힙니다. 한남역 경유나 보광역을 요구하는 의견은 구체적인 생활 수요를 보여주지만 최종 채택의 증거는 아닙니다. 따라서 한남·보광 일대 단지에 확정 출구와 도보 거리를 부여하지 않았습니다.

2023년 4월 8일 Mobius6가 촬영한 기존 용산역. 용산 연장이 지향하는 광역철도 거점을 보여 주는 사진이며, 신분당선 신설 역사·출입구의 확정 위치나 2026년 공정 현황을 나타내지 않는다.
실제 시설 사진: Mobius6 · 자료 출처 · CC BY-SA 4.0 · Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
12. 신사까지는 이미 열린 길: 기존 효과와 미래 효과를 분리하기
2022년 신사~강남 개통으로 얻은 연결을 용산 연장이 새로 만들어줄 편익에 다시 더하지 않아야 합니다.
강남~정자, 정자~광교, 신사~강남은 서로 다른 시기에 운영을 시작했습니다. 특히 신사까지의 연결은 2022년 5월부터 존재합니다. 현재 이용자가 이미 누리는 3·7·9호선 등과의 연결을 미래 용산 연장의 신규 성과로 반복 계산하면 사업 효과가 커 보입니다. 비교의 기준은 연장이 없던 먼 과거가 아니라 오늘 이용할 수 있는 네트워크여야 합니다.
신사역 환승통로 사진은 연결이 완성돼도 목적 노선까지의 이동이 남는다는 사실을 보여줍니다. 환승 자체가 없어지는 경우와 환승 횟수는 같지만 위치가 달라지는 경우는 편익이 다릅니다. 예를 들어 직장이 역에서 멀거나 다른 노선으로 다시 이동해야 한다면 철도 본선의 절감분 일부가 마지막 이동에 쓰입니다. 사진 촬영일은 2025년 7월이며 미래 용산 구간의 시설을 보여주는 자료가 아닙니다.
과거 개통 전후의 집값 변화도 같은 원칙으로 해석해야 합니다. 금리·대출 여건, 입주 물량, 주택시장 전체의 상승·하락이 동시에 움직였기 때문입니다. 신사 연장 이후 가격이 변했다는 시간 순서만으로 변화 전부를 철도 탓으로 돌릴 수 없습니다. 본문은 과거 사례의 확인되지 않은 상승률을 복사하지 않고, 현재 추가되는 목적지와 환승 구조가 무엇인지에서 효과를 설명했습니다.

2025년 7월 30일 촬영한 신사역 환승통로. 이미 운영 중인 신사 연장 구간의 환승 공간을 보여 준다. 사진 속 시설을 앞으로 추진할 신사~용산 구간의 공사나 개통으로 해석해서는 안 된다.
실제 시설 사진: Striker9498 · 자료 출처 · CC0 1.0 · Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
13. 서북부: 삼송 연장 옛안과 고양신사선은 같은 확정 노선이 아니다
2023년 예타를 통과하지 못한 기존 안과 2026년 국가계획 반영을 요청한 대안을 구분해야 합니다.
서울시의 2023년 8월 자료는 당시 용산~삼송 19.38㎞ 안의 예비타당성조사 결과를 B/C 0.36, AHP 0.325로 제시합니다. 이는 과거 안의 평가 결과입니다. 그 노선도가 온라인에 남아 있다고 공사가 진행 중인 것은 아니며, 다른 대안의 이름이 등장했다고 과거 결과가 자동으로 뒤집힌 것도 아닙니다. 경제성 지표를 새 안에 그대로 옮겨 적는 것 역시 부정확합니다.
고양시가 2026년 8월 게시한 국토부 면담 자료에는 신사~연신내~삼송~신원을 잇는 고양신사선을 국가철도망 계획에 반영해 달라는 건의가 담겼습니다. 기존 서북부 연장의 대안이라는 추진 맥락이 있지만, 최종 승인·재원 확보·착공과는 다릅니다. 기존 신분당선 열차가 그대로 운행하는지, 운임과 환승 방식은 어떻게 정할지까지 이 건의만으로 확정할 수 없습니다.
은평·삼송·신원 생활권이 주목하는 이유는 강남 방향 경로의 선택권입니다. 그러나 현재 주거 판단에서는 지금 운영하는 철도와 버스로 통근이 가능한지를 먼저 봐야 합니다. 제안 단계의 새 노선을 사실상 개통 예정으로 계산하면 생활 계획의 공백이 길어질 수 있습니다. 앞으로는 국가계획 최종 반영, 사업 구조, 타당성 평가, 역 위치와 운영 연결 방식이 순서대로 확인되는지 보아야 합니다.
14. 봉담: 계획 반영과 국가 예타 통과 사이의 거리
화성시의 자체 타당성 검토는 추진 근거를 보완하는 과정입니다. 국가 예타 통과나 개통 확정과는 다른 단계입니다.
호매실에서 봉담으로 이어지는 연장은 수원 서부와 화성의 주거지를 잇는 기대를 받습니다. 2026년 3월 화성시의회 보고에서는 국가철도망 계획에 반영된 사업의 후속 절차를 촉구하면서 2025년 12월 자체 사전타당성 검토를 마치고 국토부에 제출한 경위를 설명했습니다. 자체 분석에서 경제성이 확보됐다는 설명을 국가의 예비타당성조사를 통과했다는 기사 제목으로 바꾸어 읽어서는 안 됩니다.
봉담의 잠재 효과는 호매실에서 철도가 끝날 때와 봉담까지 직접 들어올 때를 비교해야 보입니다. 전자는 호매실역까지 버스·차량 접근을 포함하고, 후자는 지역 안 역 위치와 철도 운행을 포함합니다. 새 주택지와 기존 생활권이 어느 쪽에 연결되는지에 따라 편익이 갈릴 수 있습니다. 봉담 전체를 한 반경 안의 역세권으로 취급하거나 미래 승강장 위치를 임의로 찍지 않았습니다.
개발 사업의 입주 시계와 철도의 시계도 다릅니다. 주택 입주가 먼저라면 초기에는 기존 버스·도로의 부담이 커질 수 있고, 교통 개선 기대만으로 생활 불편이 사라지지 않습니다. 반대로 장래 수요를 구체적으로 입증하는 개발·인구 자료는 철도 사업 검토를 보완할 수 있습니다. 이 관계를 설명하는 것과 두 사업의 동시 완성을 약속하는 것은 구별해야 합니다.
15. 의왕·군포·안산 서부 연장: 호매실 노선의 다음 역이 아니다
광교역~반월역 14.54㎞ 공동 건의는 별도의 서부 구상입니다. 광교중앙~호매실 공사의 연속 구간으로 표시하면 잘못된 지도가 됩니다.
2026년 8월 수원·의왕·군포·안산은 광교역에서 반월역까지 약 14.54㎞를 연결하는 구상을 국가철도망 계획에 반영해 달라고 공동 건의했습니다. 9월 경기도의회에서도 반영 촉구가 이어졌습니다. 여기서 출발점으로 쓰인 광교역과 호매실 공사가 연결되는 광교중앙역은 다릅니다. 봉담 연장, 호매실 공사, 반월 방향 제안을 한 줄로 이어 그리는 설명은 세 사업의 공간과 단계를 모두 흐리게 만듭니다.
이 구상의 의미는 경기 남부의 동서 연결을 넓히려는 데 있습니다. 실현 조건이 갖춰진다면 의왕·군포·안산 쪽에서 기존 신분당선 축으로 접근하는 경로가 바뀔 수 있습니다. 하지만 건의 자료만으로 최종 중간역, 특정 단지의 도보권, 배차와 소요시간을 산출할 수는 없습니다. 현재 공사 중인 호매실 구간의 2029년 목표를 이 구상에 붙여서도 안 됩니다.
여러 지자체의 공동 요구는 협력 의지를 보여주지만 비용 분담과 대안 간 우선순위가 해결됐다는 뜻은 아닙니다. 이후 국가계획, 타당성, 운영 연결 구조가 구체화되면 기존 경로와 얼마나 다른 이동을 만드는지 평가할 수 있습니다. 지금은 연결 가능성과 확정 사업을 구분해 관심 목록에 올리는 단계로 보는 것이 타당합니다.
16. 집값·전세·주거 이동: 수혜는 가격표보다 가구의 선택에서 시작된다
철도 편익이 가격에 반영될 수 있어도 그 크기와 시점은 공급·금리·주택 특성·기존 기대에 따라 달라집니다.
주택 수요에 미치는 첫 경로는 통근 가능한 주거지의 확대입니다. 같은 직장을 유지하면서 더 넓은 집이나 다른 주거비 수준을 선택할 수 있게 되면 일부 가구의 이사 후보가 바뀝니다. 그러나 실제 선택에는 가족 구성, 학교·돌봄, 주택 연식, 관리비와 생활시설이 함께 들어갑니다. 역과의 직선거리 하나로 모든 가구의 지불 의사를 설명할 수 없습니다.
두 번째 경로는 기대의 선반영입니다. 발표 때 이미 가격에 기대가 들어갔다면 개통이 가까워져도 새로운 정보의 크기는 작을 수 있습니다. 반대로 공사 진전, 출구 확정, 버스 연결이나 운임 발표는 기대를 수정하게 합니다. 매매는 장기 기대에 반응할 수 있지만 전월세는 실제 입주 시점의 생활 편의와 주변 공급에도 민감합니다. 이 차이 때문에 같은 지역에서도 매매와 전세가 같은 속도로 움직인다고 가정하기 어렵습니다.
효과를 검증하려면 같은 면적·연식의 반복 거래와 유사한 비역세권, 시장 전체 흐름을 함께 비교해야 합니다. 신규 분양·입주 물량이 몰리거나 금리가 움직인 시기를 통제하지 않으면 철도 효과와 다른 변화가 섞입니다. 이 보고서는 실거래 인과분석을 수행한 결과가 아니므로 상승률·적정 매수가·투자 수익률을 제시하지 않습니다. 특정 단지에서는 현재 가격에 어떤 기대가 이미 포함돼 있는지와 개통 지연 시에도 감당 가능한 주거비인지가 더 실용적인 질문입니다.
| 시점 | 새로 확인할 정보 | 흔한 오해 |
|---|---|---|
| 계획·발표 | 사업 단계·재원·대안 | 발표만으로 전 지역 동일 상승 |
| 공사·설계 구체화 | 출입구·환승·공정·입주 시차 | 공정률이 시간에 비례해 직선 증가 |
| 개통·정착 | 실제 배차·운임·통근·상권 이용 | 기대가 이미 반영된 가격도 다시 같은 폭 상승 |
17. 도시와 상권의 재편: 환승객이 머무는 도시가 되는 조건
철도는 사람을 데려오기도, 다른 도시로 보내기도 합니다. 보행·일자리·생활시설이 역과 연결돼야 지역 안의 편익이 커집니다.
수원시는 2026년 5월 장래 22개 역세권을 중심으로 민간제안 복합개발을 추진하는 방향을 발표했습니다. 일반적으로 승강장 경계에서 300m, 수원역·수원시청역은 500m 범위를 제시한 정책입니다. 이는 개발을 검토하는 공간 기준이며 그 안의 모든 땅이 자동으로 용도 변경되거나 높은 용적률을 받는다는 뜻이 아닙니다. 장래 역을 포함한 정책 대상 수도 현재 운영 중인 역 수와 구분해야 합니다.
역 주변에 업무·주거·서비스를 함께 배치하면 출퇴근 외 시간에도 이용이 생길 수 있습니다. 반면 통근객을 서울로 보내는 역할만 커지면 지역 안 낮 시간 소비가 약해질 수도 있습니다. 화서의 상업시설, 구운의 생활 상권, 수성중사거리의 기존 시가지처럼 출발점이 다른 곳에는 서로 다른 전략이 필요합니다. 대형 건물 하나의 유치보다 보행의 연속성, 버스와 자전거 연결, 공공 공간과 작은 점포의 접근이 실제 체류를 결정할 수 있습니다.
고용 측면에서는 기업이 더 넓은 통근권의 인력을 만날 가능성이 있고, 주민은 이사하지 않고 선택할 직장의 범위를 넓힐 수 있습니다. 반대로 토지·상가 임대료가 먼저 오르면 영세 사업자나 기존 세입자는 이익을 누리기 전에 비용을 부담할 수 있습니다. 따라서 지역 파급은 주택가격만이 아니라 통근 경로, 일자리 접근, 임대차와 업종 변화, 비첨두 이용까지 함께 평가해야 합니다. 성장과 분배의 결과가 모든 사람에게 같지는 않습니다.
18. 공사 중 불편과 사업비: 기대 편익 앞에 남아 있는 비용
총사업비와 공정률은 기준일·포함 범위를 확인해야 합니다. 토목공사 진전만으로 개통 준비가 모두 끝나는 것은 아닙니다.
국가철도공단이 제시한 광교~호매실 총사업비는 1조1,492억원입니다. 반면 수원시의 2025년 게시 경로에 있는 현황 PDF는 1조2,533억원을 제시합니다. 수치가 다르다는 사실은 확인되지만, 두 문서의 금액 기준과 포함 범위를 완전히 맞출 자료가 부족합니다. 따라서 차액을 단순 증액이나 초과 비용으로 계산하지 않았습니다. 구운역 관련 부담과 연차 예산을 판단할 때도 같은 기준의 최종 승인 문서를 우선해야 합니다.
공사 중에는 구간별 작업장과 교통 처리, 보행 우회, 소음·진동 관리가 일상에 영향을 줄 수 있습니다. 여기서 말하는 영향은 점검 항목이며 특정 단지에서 피해가 발생했다는 현장 판정이 아닙니다. 국토부 9월 영상은 공사 관리와 교통 동선을 사전에 검토하는 내용을 소개합니다. 최근 현장은 참고자료의 국토부 원문 영상으로 확인할 수 있게 연결했습니다. 다른 역의 완공 사진을 호매실 시공 현장으로 대신 제시하지 않았습니다.
개통에는 토목 외에도 궤도·전력·신호·차량과 통합 시험, 운영 준비가 필요합니다. 6월 공정률을 월수로 나눠 완공일을 직선으로 추정하는 방식은 이 순서를 놓칩니다. 목표 일정에 맞는 공정과 예산 집행, 구운역을 포함한 역사별 준비, 버스 개편과 실제 시간표가 함께 확인돼야 합니다. 입주 시점에 철도가 늦어질 경우를 대비해 현재 교통으로 생활 가능한지도 별도로 판단할 필요가 있습니다.
19. 앞으로 평가를 바꿀 자료: 집 앞에서 목적지까지 다시 확인하기
호매실은 공정·출입구·운행계획을, 다른 연장은 다음 행정 단계와 실제 채택된 노선을 확인할 시점입니다.
호매실 연장을 긍정적으로 평가할 근거가 강해지는 경우는 공사 목표와 함께 출입구·환승·버스 연결이 구체화되고 추가 수요를 감당할 배차·차량 계획이 제시되는 때입니다. 이 조건이 충족되면 수원 서부의 통근 선택과 기존 신분당선 축의 생활권이 실질적으로 넓어질 수 있습니다. 노선도에 역 하나가 더 표시되는 것보다 생활 경로 전체가 편해지는지가 중요합니다.
반대로 일정은 가까워지는데 역사 접근과 운임·배차가 불명확하거나, 신규 입주가 먼저 몰려 기존 교통 부담이 커진다면 편익을 보수적으로 갱신해야 합니다. 상권도 유동인구만 늘고 체류·소비가 따라오지 않으면 임대료 상승을 감당하기 어렵습니다. 이는 사업 실패를 예언하는 것이 아니라 기대가 실제 이용으로 바뀌는 조건을 점검하는 방식입니다.
용산·봉담·서북부·서부 연장은 각각 노선 협의, 국가 평가, 계획 반영 등 다음 이정표가 다릅니다. 지금의 확인 가능한 진전을 인정하되 여러 구상의 최대 효과를 한꺼번에 더하지 않는 것이 핵심입니다. 신분당선 연장이 만드는 가장 큰 변화는 강남행 시간표 하나가 아니라 어디에 살고 일하며 소비할 수 있는지의 선택 범위입니다. 그 선택을 넓히는 정도는 역까지의 길, 비용, 서비스와 도시의 준비가 함께 결정합니다.
| 관심 지역 | 다음에 볼 자료 | 생활 판단에서 놓치지 말 것 |
|---|---|---|
| 호매실·당수 | 역사·버스 연계·실제 운행계획 | 집→승강장 접근과 현재 통근 대안 |
| 화서·구운 | 환승통로·최종 출입구·보행 계획 | 큰 도로 횡단과 상권 체류 동선 |
| 광교·수지·판교 | 방향별 배차·차량·혼잡 관리 | 새 목적지와 기존 이용자의 부담 |
| 용산·한남·보광 | 보완설계·채택 노선·역 위치 | 추가 역사 요구와 최종 확정 구분 |
| 봉담 | 국가 차원의 후속 평가·사업 절차 | 주택 입주와 철도 개통 시차 |
| 은평·고양·의왕·군포·안산 | 국가계획 반영·대안·재원·운영 구조 | 건의 노선을 현재 교통으로 계산하지 않기 |
이 해석을 바꿀 수 있는 신호
편익이 구체화되는 신호
공정 진전과 함께 출입구·환승·버스 연계, 운임·배차·차량 계획이 확인되는지 봅니다.
기대가 앞서는 신호
국가계획 건의를 승인으로, 자체 타당성을 국가 예타 통과로, 목표 연도를 확정 개통일로 바꾸는 표현을 구분합니다.
지역 파급의 양면
직장·생활 선택지가 넓어지는 만큼 혼잡, 교통비, 소비 유출과 기존 세입자·점포의 비용 부담도 함께 확인해야 합니다.
실수요자 체크리스트
연장 구간 거주·이사·출퇴근과 지역 변화를 검토하는 독자
- 보고 있는 연장이 호매실·용산·봉담·서북부·서부 중 어느 사업인지 확인했는가?
- 현재 공사와 목표 일정, 설계·건의 단계를 구분했는가?
- 단지 출입구에서 실제 역 출입구·승강장까지 이동을 계산했는가?
- 현재와 미래 경로 모두 보행·대기·환승을 포함해 비교했는가?
- 미래 운임·배차를 현재 확정된 값으로 오해하지 않았는가?
- 매매 기대와 실제 입주 시점의 전월세·생활 편의를 따로 보았는가?
- 개통이 늦어져도 현재 교통으로 생활할 수 있는가?
- 상권의 유입뿐 아니라 소비 유출·임대료·공사 불편을 확인했는가?
분석 방법과 한계
- 조사 기준일은 2026년 9월 20일입니다. 공정률은 공단의 2026년 6월 관측값, 호매실 개통 목표는 국토부의 9월17일 안내를 사용했습니다. 조사일과 원자료 관측일을 구분했습니다.
- 국가철도공단 사업 현황, 지방의회 회의록, 국토부·지자체 발표와 운영사 약관을 대조했습니다. 자체 검토·국가 평가·계획 반영·착공·운영을 서로 다른 단계로 취급했습니다.
- 71분·89분 통근 예시, 연 147시간 및 월 4만4천원 계산은 가정을 공개한 편집부 설명입니다. 확정 시간표·특정 단지 실측·미래 운임 예측이 아닙니다.
- 집값·상권·고용 파급은 확인된 연결 구조에서 도출한 조건부 분석입니다. 실거래 인과모형, 검색량 조사, 현장 교통·소음 측정은 수행하지 않았습니다.
- 2020년 지도는 당시 계획을 비교하는 역사 자료입니다. 개인 촬영 사진은 원문과 이용조건을 표시하고 촬영일을 명시했습니다. 기존 역사·시설 사진을 연장 공사 사진으로 설명하지 않았습니다.
2026년 9월 20일 공개 자료 검토본. 사업 단계·역 위치·출입구·재원·운행 계획은 후속 발표에 따라 달라질 수 있습니다. 지역 편익의 조건을 설명하며 특정 주택가격이나 투자 수익률을 예측하지 않습니다.
참고 자료 · 25개 · 펼치기/접기
공식 자료 · 국가철도공단 · 2026-06 기준
수도권 광역철도 사업 현황: 신분당선 광교~호매실·용산~강남
광교~호매실 9.878㎞, 총사업비 1조1,492억원, 공정률 17.25%(2026.06). 용산~신사 2단계 보완실시설계 중, 사업기간 2024~2031. 사업별 항목을 구분해 확인.
공식 자료 · 국토교통부 / 대한민국 정책브리핑 · 2026-09-17
신분당선 5개 역 연장! 호매실에서 강남까지 40분대 진입?
광교중앙부터 5개 신설역의 경유 순서, 9.88㎞, 2029년 12월 개통 목표와 40분대 전망. 영상 원문으로 연결하며 공사 영상파일은 재배포하지 않음. 전망은 확정 시간표가 아님.
공식 자료 · 화성특례시의회 · 2026-03-17
제249회 제2차 도시건설위원회: 봉담 연장 사전타당성 재검토
2025년12월 자체 사전타당성 검토 완료와 국토부 제출·건의를 설명. 지자체 자체 분석과 국가 예비타당성조사 통과를 구분.
공식 자료 · 고양특례시 · 2026-08-01
국토부 차관 면담: 고양신사선 등 국가철도망 반영 건의
7월29일 면담을 소개한 게시물. 신사~연신내~삼송~신원 대안을 국가계획에 반영해 달라는 건의로, 승인·착공이나 기존 신분당선 직결운행 확정과 구분.
공식 자료 · 경기도의회 · 2026-09-10
성복임 의원, 신분당선 연장 제5차 국가철도망 반영 촉구
서부 연장 추진 요구의 최근 자료. 촉구 건의안을 국가계획 최종 확정으로 취급하지 않음.
공식 자료 · 수원시 e수원뉴스 · 2025-10-21
신분당선 구운역 신설사업, 행안부 중앙투자심사 조건부 승인
이전 재검토 이후 조건부 승인. 운영 관련 협의·재정관리·주민 불편 대책 등 후속 조건을 구분.
시설 운영사 자료 · 스타필드 수원 · 2026-09-20 열람
대중교통 오시는 길: 화서역에서의 도보 접근
기존 1호선 화서역에서 약 470m·8분 도보 안내. 신설 신분당선 출입구 안내가 아님.
시설 운영사 자료 · 신세계그룹 뉴스룸 · 2024-02-07
스타필드 수원 개점과 주변 상권 소개
2024년1월26일 개점 확인에 사용. 홍보성 방문객·매출 수치로 신분당선 효과를 계산하지 않음.
공식 자료 · 수원특례시의회 · 2026-07-14
제403회 제1차 환경안전위원회: 구운역 출입구와 공사 추진
출입구 2개 기준 투자심사, 지하안전평가와 8월 이후 착공 계획 설명. 4개 이상 출입구는 검토 사항. 8월 실제 착공을 확인한 자료로 사용하지 않음.
공식 자료 · 수원특례시 · 2026-05-21
수원 곳곳에 15분 도시가 생긴다: 역세권 복합개발
장래 22개 역세권 중심의 민간제안 복합개발. 승강장 경계 300m, 수원역·수원시청역 500m 정책 대상 범위와 개별 필지 개발승인을 구분.
공식 자료 · 신분당선㈜ · 2026-09-20 열람
신분당선 사업·연혁 안내
강남~정자 2011년, 정자~광교 2016년, 신사~강남 2022년 운영 이력. 운영 구간과 미래 연장 구분.
공식 자료 · 신분당선㈜ · 2025-06-28 적용 운임 / 2026-09-20 열람
여객운송약관·운임: 강남~정자
성인 교통카드 기본운임 1,550원과 강남~정자 구간 별도운임 1,000원. 거리·연계 구간에 따라 총액이 달라짐.
공식 자료 · 신분당선㈜ · 2026-09-20 열람
구간별 별도운임과 연계운임 안내
구간 조합에 따라 달라지는 별도운임 구조. 호매실·용산 연장 후 확정 운임 자료로 사용하지 않음.
공식 자료 · 용산구의회 / 용산구 재정비사업과 · 2026-03-16
신분당선 한남역 경유 의견에 대한 소관 부서 검토 답변
미군기지 반환 지연 배경, 국토부·새서울철도의 노선 및 역사 위치 협의, 보광역(가칭) 신설·대안 타당성 용역을 설명. 민원 제목의 확정 요청을 사업 확정으로 읽지 않음.
공식 자료 · 서울특별시 / 국회도서관 정책자료 · 2023-08-23
신분당선 서북부 연장 예타 결과와 대안 추진 보도자료
당시 용산~삼송 19.38㎞ 안의 B/C 0.36, AHP 0.325. 과거 결과이며 2026년 신규 대안 승인 자료가 아님.
공식 자료 · 수원특례시 · 2026-08-11
수원·의왕·군포·안산, 신분당선 서부 연장 국가계획 반영 공동 건의
광교역~안산 반월역 14.54㎞ 구상. 광교중앙~호매실 공사 및 호매실~봉담과 별개인 국가계획 반영 건의.
공식 자료 · 수원특례시 · 2025년9월 게시 경로 / 문서 집계일 미표기
신분당선 광교~호매실 복선전철 건설 현황
총사업비 1조2,533억원과 3개 공구를 제시한 과거 자료. 국가철도공단 2026.06 금액과 기준·포함 범위의 차이를 확정할 자료가 부족하므로 차액을 증액으로 단정하지 않음.
편집부 분석 도식 · 아파트렌즈 편집부 · 2026-09-20
신분당선 다섯 연장 구상의 연결과 현재 추진 단계를 비교한 비지리적 관계도
2026년 9월 20일 확인한 공개 자료를 바탕으로 편집부가 구성한 단계 비교 도식. 호매실 5개 신설역과 용산·봉담·서북부 대안·서부 연장을 서로 다른 단계로 구분했다. 지리적 노선도·최종 역 위치·확정 운행계통이 아니다. 호매실 공정률의 관측 시점은 2026년 6월이다. 이용조건: 편집부 자체 제작. 공개된 사업 사실을 직접 비교 도식으로 구성. 외부 지도·이미지의 복제나 지리적 재구성이 아님.
과거 계획도 · 경기도 · 경기뉴스광장 · 2020-02-03
경기도가 2020년 공개한 신분당선 광교~호매실 포함 과거 노선 구상도
경기도가 2020년 2월 3일 공개한 과거 구상도. 광교~호매실 9.7km와 정거장 4개를 전제로 하며, 구운역 추가와 현재 사업규모를 반영하지 않았다. 그림의 ‘용산~강남 공사중’도 당시의 묶음 표현으로, 2026년 신사~용산 착공을 뜻하지 않는다. 현재 단계는 본문 비교표로 확인해야 한다. 이용조건: 공공누리 제1유형. 원본 크기·비율·지도 내용 유지, PNG를 WebP로 변환. 문구·노선 추가 또는 삭제 없음.
실제 시설 사진 · 분당선M · 2016-07-09
광교중앙역 지하 버스환승센터의 승차대와 대기 공간
2016년 7월 9일 촬영한 광교중앙역 버스환승센터. 철도역과 생활권을 이어 주는 버스 접근·대기 공간을 보여 주는 과거 시설 사진이다. 화면의 버스 노선·배차는 현재 안내가 아니며, 호매실 연장 공사 사진이 아니다. 이용조건: CC BY-SA 3.0. 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
실제 시설 사진 · Jpbarrass · 2024-01-27
스타필드 수원 별마당도서관의 서가와 방문객
2024년 1월 27일 Jpbarrass가 촬영한 스타필드 수원 별마당도서관. 화서역 주변에는 신분당선 연장 이전부터 광역 방문 수요를 모으는 상업·문화시설이 존재한다. 이 사진만으로 연장 개통 후 매출이나 유동인구의 증가를 입증할 수는 없다. 이용조건: CC BY-SA 4.0. Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 560px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
실제 시설 사진 · Striker9498 · 2024-09-07
판교역 1번 출구와 주변 보행 공간
2024년 9월 7일 촬영한 판교역 1번 출구. 호매실 연장이 연결할 기존 업무 거점의 접근 공간이다. 역 출구에 도착한 뒤 사무실까지 걷거나 버스를 타는 시간은 열차 이동시간에 별도로 더해야 한다. 이용조건: CC0 1.0. Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 720px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
실제 시설 사진 · Striker9498 · 2026-07-07
판교역 철도 환승통로의 안내 표지와 이동 공간
2026년 7월 7일 촬영한 판교역 환승통로. 경강선과 신분당선을 잇는 기존 환승 거점의 실제 공간으로, 노선 확장의 파급효과를 따질 때 승강장 사이 이동도 함께 계산해야 한다. 호매실 연장 구간의 시공 현장은 아니다. 이용조건: CC0 1.0. Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 720px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
실제 시설 사진 · Mobius6 · 2023-04-08
야간의 기존 용산역 역사와 앞쪽 공간
2023년 4월 8일 Mobius6가 촬영한 기존 용산역. 용산 연장이 지향하는 광역철도 거점을 보여 주는 사진이며, 신분당선 신설 역사·출입구의 확정 위치나 2026년 공정 현황을 나타내지 않는다. 이용조건: CC BY-SA 4.0. Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음. 최적화본도 동일 라이선스로 제공.
실제 시설 사진 · Striker9498 · 2025-07-30
신사역 3호선과 신분당선 환승통로
2025년 7월 30일 촬영한 신사역 환승통로. 이미 운영 중인 신사 연장 구간의 환승 공간을 보여 준다. 사진 속 시설을 앞으로 추진할 신사~용산 구간의 공사나 개통으로 해석해서는 안 된다. 이용조건: CC0 1.0. Wikimedia Commons 공식 960px 축소판을 사용. 원본 비율 유지, 가로 960px 축소 및 WebP 변환. 의미·표지·시설 배치 변경 없음.
#수도권 전망 #수도권 실거래가 #신분당선 연장 #수도권 #호매실 #화서 #구운 #광교
이 글 다음으로 읽어보세요
판교 · 수지 주제로 연결
분당의 힘은 어디서 오는가: 판교 일자리·광역 소비·소득과 재건축의 심층 분석
분당 주민의 소득과 실제 통근·소비, 판교의 일자리, 강남·수지·광교와의 가격 차이를 연결했습니다. 9월 정비사업·교통 정책의 수혜 조건과 비용을 구분해 분당의 중장기 경쟁력을 분석합니다.
수도권 주제로 연결
수도권 3편: GTX-A가 이어지는 날과 삼성에서 내리는 날은 왜 다를까
2026년 10월 확인 자료로 북부·남부의 실제 운행과 아직 정해지지 않은 직결 일정을 구분합니다. 서울역·수서·성남에서 남는 환승과 출입 동선까지 놓고 지역별 효과를 비교했습니다.
수도권 주제로 연결
수도권 2편: 신분당선이 가까워도 통근비는 다르다, 2026년 환급과 정기권의 선택
연장 노선도 다음에 필요한 것은 한 달의 실제 이용표다. 새 기후동행패스와 단기권의 차이, 경기패스 환급, 정기권의 구간 조건을 비교하고 아직 열리지 않은 연장선의 편익을 따로 계산한다.
광역교통 · 철도환승 주제로 연결
인천발 KTX 심층분석: 송도·초지·어천의 전국 이동과 환승·주거·상권의 시간차
종합시험운행과 연말 개통 목표, 송도역 환승시설의 시차를 최신 자료로 구분합니다. 부산·목포 이동을 집에서 목적지까지 계산하고 옥련·청학·용현학익·안산·화성의 편익과 조건을 분석합니다.
