송도 6공구 심층분석: 워터프런트 공사와 M5, 수변 주거의 완성은 어디까지 왔나

힐스테이트 레이크 등 수변 주거를 호수·공원·사업부지로 나눠 읽습니다. 1-2단계 준설·수문 공사와 M5·랜드마크 협의를 분리하고, 예전 조감도와 현재 추진 단계를 대조합니다.

한 문장 결론

6공구의 핵심은 수변을 보는 집에서 수변을 실제로 이용하는 생활권으로 넘어가는 과정입니다. 공공 수로 공사와 민간 복합개발은 서로 다른 시간표로 진행됩니다.

3줄 요약

  • 워터프런트 1-2단계는 6공구 호수와 아암호수를 잇는 약 1.03km 연결 사업입니다.
  • 2026년 1월에는 6공구 호수 준설 완료가 확인됐고, 8월 부서 답변의 준공 목표는 2027년 12월입니다.
  • M5와 6·8공구 랜드마크 사업은 투자자·실시계획·협의 절차를 확인해야 하며 수로 공사와 동일 사업이 아닙니다.

주요 수치

공간의 성격
호수·수변 주거 2026년 9월 자료 검토
핵심 변화
1-2단계 공사 2026년 9월 자료 검토
확인할 과제
M5·랜드마크 협의 2026년 9월 자료 검토

이번 글에서 확인한 범위

공간
6공구 · 단지·사업 부지와 인접 생활권을 구분 [1]
자료 검토
2026-09-19 · 각 사업의 마지막 확인일은 본문·출처에 표시 [3] [4] [1]
가격 통계
별도 산출 안 함 · 공구 경계로 검증한 가격지수는 제공하지 않음 [2]

1. 레이크라는 이름보다 먼저 볼 세 가지 수변

호수, 바다, 공원 진입부가 제공하는 경험은 다릅니다.

6공구는 힐스테이트 레이크 등 수변을 강조하는 주거단지와 대규모 개발부지가 함께 있는 지역입니다. 같은 수변 조망이라도 내륙 호수 방향인지 바다 방향인지, 공사 구간이나 다른 건물이 사이에 놓이는지에 따라 경험이 달라집니다. 단지 이름만으로 풍경과 산책 가능성을 동시에 판단할 수 없습니다.

이 공구를 분석할 때는 물을 보는 방향, 물가로 내려가는 진입부, 생활상권으로 나가는 길을 각각 그려 보는 것이 좋습니다. 전망이 넓어도 내려갈 길이 멀면 수변을 일상적으로 사용하는 빈도는 낮아질 수 있습니다. 반대로 조망이 제한적이어도 공원 진입과 장보기가 같은 경로에 놓이면 생활 효용은 높아질 수 있습니다.

6·8공구는 랜드마크시티라는 이름으로 함께 설명되는 경우가 많습니다. 그러나 개별 주거단지와 M5, R2, 공원·수로 사업은 위치와 사업 주체가 다릅니다. 함께 추진되는 도시 구상과 각 필지의 현재 상태를 나누는 것이 이번 분석의 기본 원칙입니다.

송도 6·8공구의 주거단지와 녹지·도로

2025년 8월 6일의 송도 6·8공구 현장. 사진 원문이 두 공구를 함께 표기하며, 개별 공구 경계나 특정 개발사업의 준공 여부를 보여주는 도면은 아닙니다.

사진: 인천광역시 경제자유구역청(미디어문화과) · 자료 출처 · 공공누리 제1유형 · 크기 축소·JPEG 최적화

[3] [4] [1]

2. 워터프런트 1-2단계: 실제로 어디를 연결하는가

6공구 호수와 아암호수 사이의 연결이 핵심입니다.

2026년 1월 IFEZ 설명에 따르면 1-2단계는 6공구 호수에서 아암호수까지 약 1.03km 수로를 잇는 사업입니다. 단순히 예쁜 산책로를 만드는 공사가 아니라 물순환과 유수 용량, 수질·방재 기능을 함께 다루는 기반시설 사업입니다. 주거 조망을 개선하는 효과는 이 여러 기능 중 하나입니다.

2024년 2월 착공 이후 인허가와 지장물 이설, 임시 우회도로 마련을 거쳤고, 2026년 1월에는 6공구 호수 준설 완료가 발표됐습니다. 북측 연결수로와 아트센터 인근 수변로드, 북1수문 등이 이후 추진 내용으로 제시됐습니다. 호수의 준설 완료가 전체 물길과 모든 친수시설의 개장을 뜻하지는 않습니다.

준설선과 현장 사진은 수변 개발이 토목·수리 시설부터 쌓아 가는 사업임을 보여 줍니다. 조감도에서는 한 번에 완성된 공간처럼 보이지만 실제 공사는 구간별로 분리됩니다. 관심 아파트 앞에서 눈에 보이는 변화가 전체 단계 중 어느 부분인지 확인하면 공정에 대한 오해를 줄일 수 있습니다.

워터프런트 1-2단계 6공구 유수지 대형준설선 진수

2025년 3월 4일 송도 6공구 유수지에 대형 준설선을 띄우는 작업. 워터프런트 1-2단계 실제 공사 현장이다.

사진: 인천경제자유구역청(IFEZ) · 자료 출처 · 공공누리 제1유형 · 크기 축소·WebP 최적화

[5] [3]

3. 일정 업데이트: 2027년 초에서 2027년 12월로

같은 공식 자료라도 발표 시점이 다르면 목표가 달라집니다.

1월 보도자료에는 1-2단계의 2027년 초 준공 목표가 적혀 있지만, 2026년 8월 20일 인천시 부서 답변은 2027년 12월을 제시합니다. 이번 글은 더 늦게 확인된 부서 답변을 일정의 기준으로 사용했습니다. 자료끼리 다른 날짜를 감추고 빠른 일정만 선택하면 실거주 판단에 필요한 정보가 사라집니다.

이 날짜 역시 공사 목표이지 모든 수상 프로그램이 동시에 영업을 시작한다는 확정일은 아닙니다. 수로와 안전시설의 완성, 공원 개방, 수상활동 운영은 각각 확인할 필요가 있습니다. 주택의 입주 시기와 수변 이용 시기를 같은 달력에 올려 놓아야 기다리는 기간이 얼마나 남는지 알 수 있습니다.

기존 사진은 촬영 당시 현장을 보여 줍니다. 2025년 준설 장비 사진과 2026년 사업 발표를 함께 보되, 사진만 보고 현재의 정확한 공정률을 만들어 적지 않았습니다. 독자가 확인할 다음 증거는 구간별 개방 공지와 준공 자료입니다.

송도 6공구: 사업·생활권별 확인 상태
대상확인된 단계해석·다음 확인점
6공구 호수 준설2026-01 완료 발표전체 1-2단계 준공과 구분
연결수로·북1수문 등단계별 공사 추진개별 구간 현장·통행 공지 확인
1-2단계 준공2026-08 답변: 2027년 12월 목표1월의 2027년 초 목표보다 후속 자료
M5·랜드마크 복합개발투자자·계획·사업 협의공공 수로 공사와 별도
송도 워터프런트 1-2단계 6공구 호수 준설

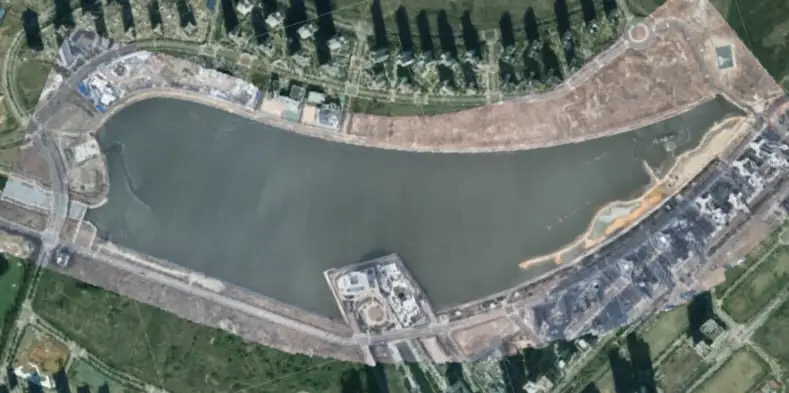

6공구 호수의 준설 현장 항공사진. 2026년 1월 14일 공개된 인천경제청 제공 자료. 촬영일 미공개.

사진: 인천경제자유구역청 제공 / 게재: 브릿지경제 · 자료 출처 · 크기 축소·WebP 최적화

[5] [6]

4. M5와 랜드마크: 수로 공사 옆의 별도 민간사업

물길이 진행된다고 민간 복합개발까지 착공한 것은 아닙니다.

M5와 랜드마크 개발은 6공구를 설명한 과거 글에서 중요한 기대 요인이었습니다. 그러나 2026년 8월 부서 답변은 M5의 투자자 변경 승인 검토, 6·8공구 개발의 실시계획 변경과 사업 협의 등 행정·계약 단계를 설명합니다. 수변에 장비가 보인다는 사실만으로 이 민간 사업들이 모두 본공사에 들어갔다고 말할 수 없습니다.

대형 랜드마크 계획은 상징적인 건물뿐 아니라 상업·업무·숙박 등 여러 기능과 재원 구조가 맞아야 진행됩니다. 과거 층수나 조감도를 현재 확정 설계처럼 반복하는 대신 사업협약과 변경 승인, 시공 계약, 실제 현장 착수 순으로 확인해야 합니다. 규모가 클수록 한 번의 발표보다 후속 실행이 더 중요합니다.

주거 선택에서는 민간사업의 지연이 현재 단지의 생활에 무엇을 남기는지 보아야 합니다. 빈 땅이 전망을 열어 줄 수는 있지만 영구적인 조망권을 뜻하지 않고, 향후 상업시설이 들어오면 편의와 차량 흐름이 함께 변할 수 있습니다. 미개발 부지는 현재 풍경과 미래 용도를 동시에 읽어야 하는 대상입니다.

[6] [4]

5. 힐스테이트 레이크와 추가 주거 공급: 차수별로 다른 조건

수변 브랜드 안에서도 입주 시점과 생활시설 접근이 갈립니다.

힐스테이트 레이크 계열 단지를 비교할 때는 차수별 위치와 입주 시점, 앞쪽 개발부지의 성격을 확인해야 합니다. 같은 레이크라는 이름이 같은 조망과 보행 접근을 보장하지 않습니다. 기존 입주단지와 건설 중인 주택은 직접 확인할 수 있는 정보도 다릅니다. 전자는 실제 관리와 생활을, 후자는 사업계획과 공정·입주 준비를 보게 됩니다.

A15, 송도동 399-13의 힐스테이트 레이크 5차는 IFEZ 2026년 2분기 표에 722세대, 골조공사, 공정률 30.07%로 기록되어 있습니다. 표의 준공 예정은 2028년 4월이며 실제 입주 확정일과는 다릅니다. 이는 6월 30일 게시된 2분기 자료로, 9월 현재 공정률을 뜻하지 않습니다. 기존 입주단지와 비교하면 아직 주변 공사와 입주 준비의 시간이 남아 있는 주택입니다.

생활 관점에서는 수변 산책의 장점과 일상 장보기·통학의 이동을 함께 적어야 합니다. 단지 안 커뮤니티가 풍부해도 학교와 외부 상권까지 거리가 남을 수 있고, 자동차 이용이 많은 가구라면 출입구에서 주요 도로로 합류하는 방식도 중요해집니다.

[4] [7] [8]

6. 씨마크비치·수변공원과 워터프런트를 구분하기

공원의 개방과 물순환 체계의 완성은 다른 사건입니다.

지역에서 씨마크비치나 수변공원으로 부르는 여가 공간과 워터프런트 전체 사업은 범위가 다릅니다. 산책 가능한 구간이 먼저 열릴 수 있고, 그 옆의 수로·수문 공사가 계속될 수도 있습니다. 공원 사진 한 장이 물길 전체의 준공을 보여 주는 것은 아니며, 반대로 공사가 남았다고 모든 수변 이용이 불가능한 것도 아닙니다.

주민에게는 실제 개방 구간과 진입부, 운영시간, 공사 구간 우회가 더 직접적입니다. 이 글은 개별 공원의 미확인 개장일을 새로 만들지 않았습니다. 관심 단지에서 이용하려는 공간의 관리기관 공지를 확인하고, 현장 통행 안내와 함께 보아야 합니다. 수변의 이름보다 지금 어디까지 걸을 수 있는지가 생활 정보를 만듭니다.

[3] [4] [6]

7. 수변 프리미엄의 비용: 조망·바람·공사·이동

한 장의 전망 사진으로 주거의 전체 가치를 계산하지 않습니다.

수변 주거는 넓은 전망과 여가 접근을 원하는 가구에게 매력적일 수 있습니다. 다만 실제 세대에서는 방향과 층, 창호 상태, 계절별 바람의 체감, 주변 공사와 도로의 관계를 확인해야 합니다. 이 글은 특정 단지의 소음이나 풍환경을 측정하지 않았으므로 좋다거나 나쁘다고 일반화하지 않습니다.

가격 비교는 같은 조망 범주와 유사 면적을 맞추고, 이후 관리비와 차량 이동을 더하는 방식이 적절합니다. 수변을 매일 이용하는 가구와 가끔 바라보는 가구는 같은 전망에 부여할 가치가 다릅니다. 눈앞의 풍경에 지불하는 비용과 앞으로 완성될 생활시설을 기다리는 비용을 분리해야 합니다.

[2] [8] [5]

8. 6공구의 다음 장면: 물길 완성과 민간사업 실행을 따로 추적

두 시간표를 분리하면 현재의 장점과 남은 과제가 명확해집니다.

공공사업에서는 연결수로·수문·친수시설의 구간별 완료와 실제 개방을, 민간사업에서는 M5와 랜드마크의 변경 승인·계약·착공을 관찰하면 됩니다. 서로 다른 두 진행표를 하나의 완공 연도로 합치지 않는 것이 중요합니다. 그래야 어떤 변화가 주택의 입주 시기와 맞는지 확인할 수 있습니다.

6공구는 수변이라는 장점을 이미 일부 누리면서 도시의 다음 기능이 채워지는 과정을 함께 감수하는 지역입니다. 공원과 물을 자주 이용하는 가구라면 현재 개방된 생활권부터 평가할 가치가 있습니다. 미개발 부지와 거대한 조감도의 기대는 그 이후에 더해야 주거 선택이 구체적인 현실에 남습니다.

[5] [6]

이 해석을 바꿀 수 있는 신호

수로의 실제 개방

준공·통행 공지가 확인될 때 산책과 수상 이용의 가치를 갱신합니다.

민간사업의 실행

계획 변경과 계약 이후 실제 착공이 확인되면 미개발 부지의 평가가 달라집니다.

실수요자 체크리스트

관심 주택을 고르는 독자

  • 호수·바다·공원 조망 방향 구분
  • 2027년 12월 목표와 개별 구간 개방 확인
  • M5·랜드마크를 수로 공사와 분리
  • 레이크 차수별 출입구·학교·공정 비교

분석 방법과 한계

  • 공구는 매립·개발의 구분입니다. 행정동·사업지구·학교 배정과 같지 않으며 경계 인근 필지는 주소와 공식 도면을 대조해야 합니다.
  • 공식 사업 자료, 기업 발표, 날짜가 있는 지역 취재와 과거 지역 기록을 대조했습니다. 생활·수요 연결에 대한 판단은 편집부의 분석이며 현장 전수조사 결과가 아닙니다.
  • 촬영일과 게시일, 사진과 조감도·해설도를 구분합니다. 과거 사진에서 현재 공정률을 추정하지 않으며 해설도는 법정 도면을 대체하지 않습니다.
  • 목표 연도는 확정일이 아닙니다. 공구별 가격·공실·학군 순위를 산출하지 않았으며 연결된 실거래 화면은 송도동 전체 범위입니다.

2026년 9월 19일 공개 자료를 검토한 편집 기사입니다. 사업별 마지막 확인일은 서로 다르며 본문과 출처에 표시했습니다. 과거 지역 글의 위치·관찰 방식을 참고하되 현재 사업 단계는 후속 자료로 대조했습니다.

참고 자료 · 8개 · 펼치기/접기
  1. 공식 자료 · 인천경제자유구역청 · 상시 안내 · 2026-09-19 확인

    송도국제도시 개발개요와 지구단위계획

    공구와 사업지구의 대응 관계를 확인하는 출발점. 개발률을 개별 시설의 개장률로 해석하지 않습니다.

  2. 공식 자료 · 국토교통부 · 상시 안내 · 2026-09-19 확인

    실거래가 공개시스템

    단지·전용면적·계약일 기준의 원거래 확인 경로. 공구별 가격지수는 제공하지 않습니다.

  3. 공식 자료 · 인천경제자유구역청 · 상시 안내 · 2026-09-19 확인

    송도워터프런트 사업 개요

    방재·수질·친수 기능과 단계별 사업 범위. 전체 수로와 특정 아파트 앞 구간을 구분해야 합니다.

  4. 지역 기록 · 송도 부동산 이야기 · 2021~2024년 글

    6공구 수변·M5·CN2 개발 기록

    사업 필지와 주거단지의 관계를 참고했습니다. 옛 분양·착공 예상일은 사용하지 않습니다.

  5. 공식 자료 · 인천경제자유구역청 · 2026-01-14

    워터프런트 1-2단계 공사 현황

    6공구 호수 준설 완료, 북측 연결수로·북1수문 추진을 구분했습니다. 준공 목표는 8월 부서 답변으로 갱신했습니다.

  6. 공식 자료 · 인천광역시 · 2026-08-20 부서 답변

    송도 6·8공구 기반시설 관련 부서 답변

    2026-08-20 부서 답변의 워터프런트 일정 및 행정절차 설명만 근거로 사용했습니다. 주민 청원 내용은 확인된 통계가 아닙니다.

  7. 공식 자료 · 인천경제자유구역청 · 2026년 2분기 · 2026-06-30 게시

    주택건설공사 추진 현황: 2026년 2분기 첨부표

    첨부 XLSX의 공동주택(진행중) 시트에서 블록·세대수·공사내용·공정률·준공예정일을 대조했습니다. 준공예정일은 입주일이 아니며 공정률은 9월 현재 값이 아닙니다.

  8. 공식 자료 · 공동주택관리정보시스템 · 상시 안내 · 2026-09-19 확인

    K-apt 공동주택 관리정보

    관심 단지의 관리비·유지관리 자료를 개별 확인하는 경로입니다.
